Как открыть цех брендирования: 4 месяца брака, прежде чем пошла стабильная выручка
Мы купили DTF-принтер, наняли печатника и считали, что цех брендирования заработает через две недели. Он заработал через четыре месяца: за это время сменились три оператора, половина тиражей ушла в переделку, а операционку пришлось переписать заново. Дальше разбор по шагам, где между «купили оборудование» и «стабильный поток заказов» прячутся время и деньги.
Оборудование это ещё не производство

DTF-принтер приехал на третий день после оплаты, новый и с инструкцией. Печатник, которого мы нашли по объявлению, сказал, что работал с чем-то похожим. Первые два тиража ушли в брак: плёнка не прилипала, изображение размывалось на стыке с тканью.
Проблема была не в технике. Никто не выстроил технологическую цепочку: какая температура пресса под какую ткань, сколько секунд держать изделие, как готовить файл под конкретный тип чернил. Эти знания не идут в комплекте с принтером.
Первый печатник ушёл через три недели, не справившись с объёмом возвратов. Второй ушёл через месяц, когда выяснилось, что на обучение нужен ещё месяц с лишним, и мы не сошлись на ставке. Третий остался, потому что к тому моменту у нас появились технологические карты под каждый тип изделия, и требование «разберись сам» из работы исчезло.

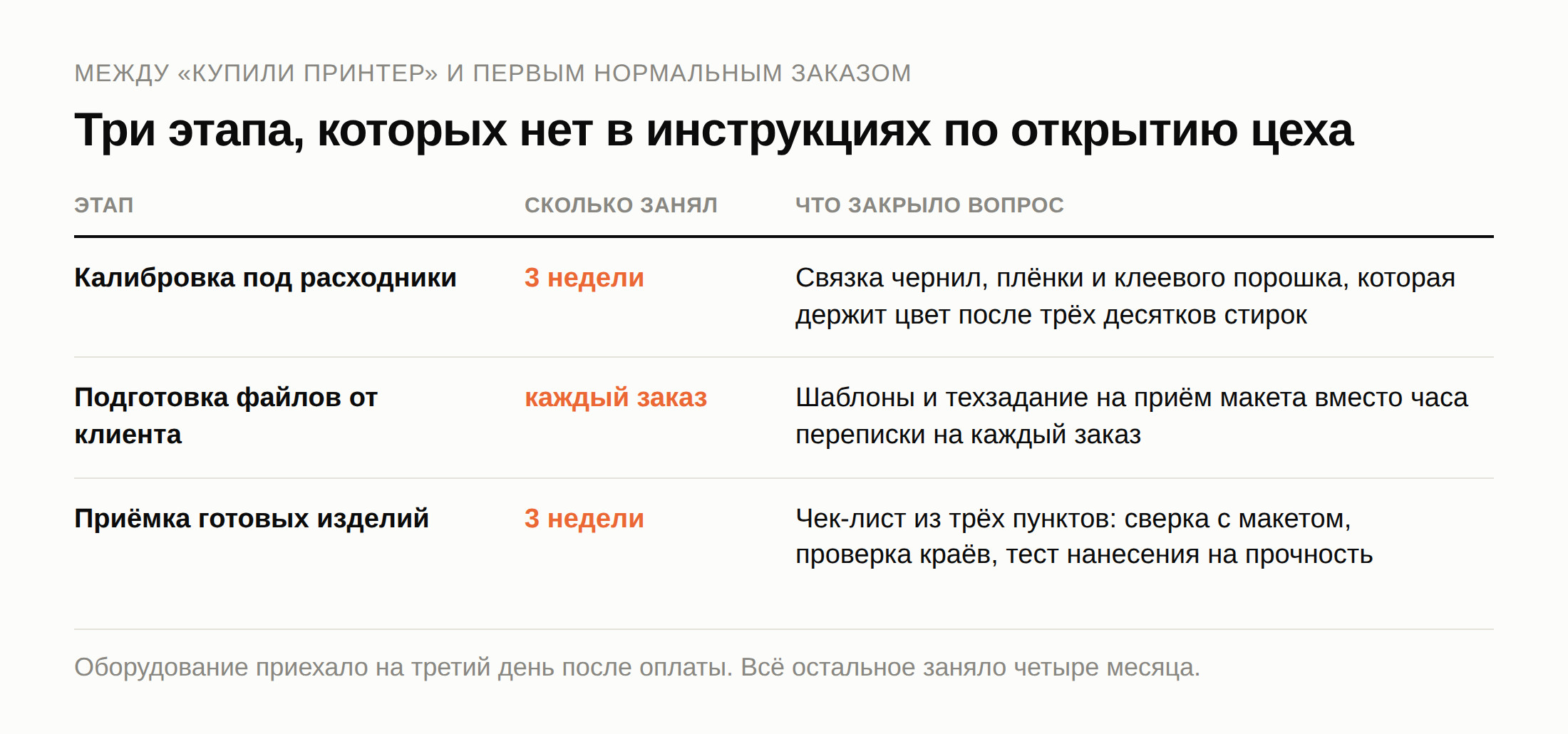

Где уходит время между «купили принтер» и первым нормальным заказом
Кажется, что главный барьер это деньги на оборудование. На деле деньги оказались лёгкой частью, а дорогим оказалось время.
Калибровка под расходники съедает первые недели. Чернила, плёнка и клеевой порошок от разных поставщиков дают разный результат на одном и том же принтере. У нас ушло три недели на то, чтобы собрать связку, которая держит цвет после трёх десятков стирок.
Подготовка файлов оказалась отдельной профессией. Клиент присылает логотип в JPG с белым фоном и ждёт красивый принт. Между этим файлом и готовым изделием лежит работа дизайнера: разрешение, обработка контура, цветовой профиль. Пока этап не описан шаблонами и техзаданием, каждый заказ начинается с часа переписки.
Приёмка готовых заказов сначала отсутствовала как этап. Первое время мы отдавали заказы без финальной проверки и получали звонки с фотографиями брака. Помог чек-лист из трёх пунктов: сверка с макетом, проверка краёв, тест нанесения на прочность. Звучит очевидно, а на внедрение ушло три недели.
Этих трёх вещей нет в инструкциях о том, как открыть цех брендирования: там обычно пишут про площадь помещения и ОКВЭД.
Что обошлось дороже всего
Заказы без технологических ограничений. На старте не хочется отказывать никому. Клиент просит нанесение на синтетику, берёшь, хотя отработан хлопок. Дальше возврат и испорченные отношения с клиентом. Отказать пяти заказам выходит дешевле, чем переделать один.
Работа без предоплаты обходится в замороженную партию. Это кажется мелочью ровно до того дня, когда под клиента, который «пока думает», уже закуплена партия изделий. Мы работаем по стопроцентной предоплате: материалы покупаются под конкретный заказ, свои деньги в товаре не лежат.

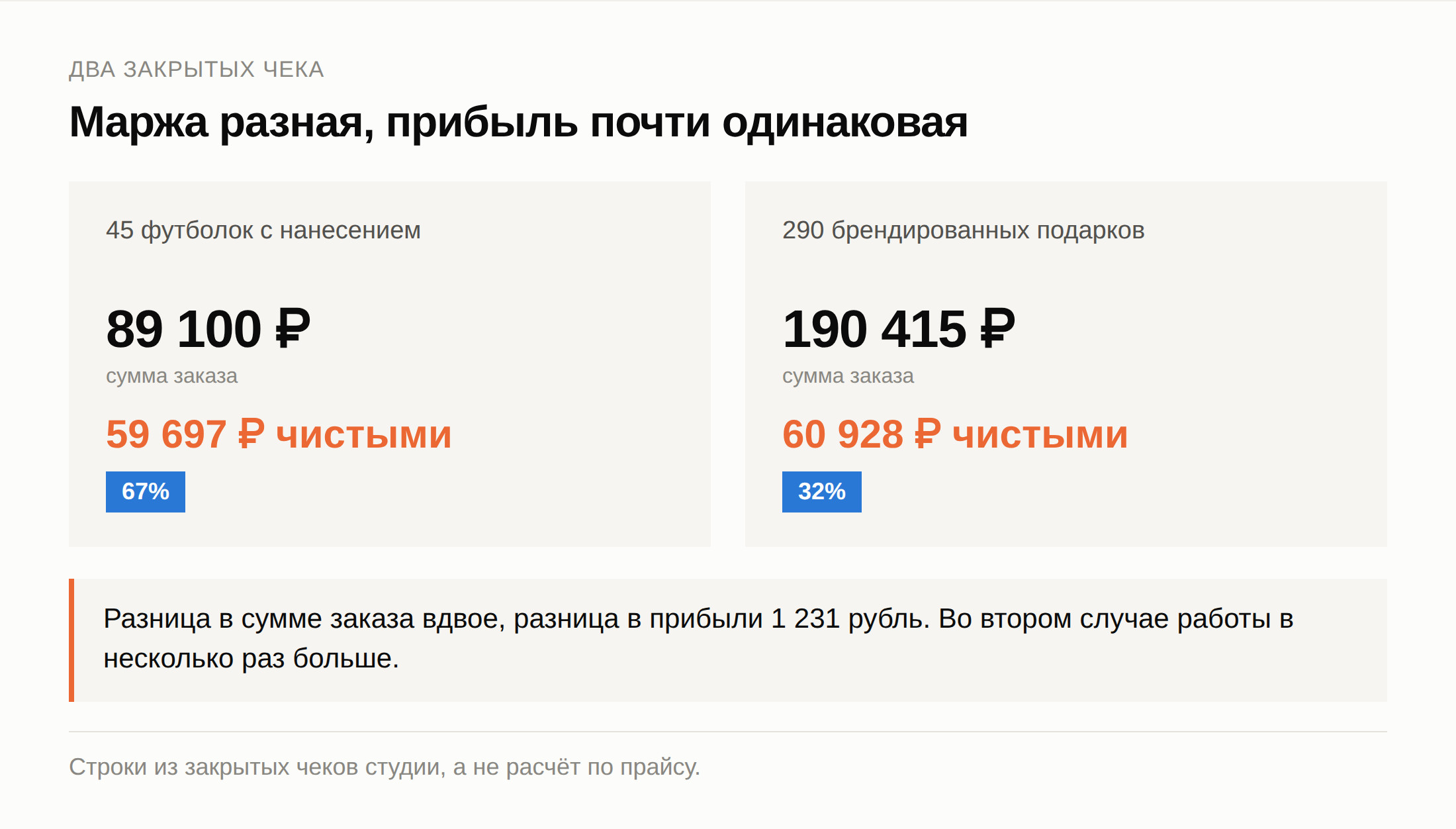

Время оператора мимо себестоимости. Маржа по материалам выглядит красиво, и по ней легко принять решение. Настоящая картина видна только на закрытых чеках. Заказ на 45 футболок с нанесением: 89 100 рублей, чистыми 59 697. Заказ на 290 брендированных подарков: 190 415 рублей, чистыми 60 928, то есть 32 процента против 67 на первом. Абсолютная прибыль почти одинаковая, а работы во втором случае в несколько раз больше.
Отдельная категория клиентов приходит с вопросом, как открыть свой бренд одежды. Им нужен не тираж, а маленькая партия под проверку спроса, и на таких заказах цех зарабатывает мало, зато получает повторные обращения, когда бренд вырастает.
Когда цех начинает давать стабильную выручку
Стабильность это не «каждый день есть заказы». Это четыре вещи разом: технологические карты под каждый тип изделия и нанесения, оператор, который держит чек-лист качества без моего присутствия, предсказуемый источник заявок (Авито, повторные клиенты, B2B) и понимание, какие заказы брать, а какие отдавать на аутсорс.
У нас на это ушло четыре месяца. Партнёры Adonis, которые заходят с готовой технологической базой и обучением на реальном оборудовании, проходят этот этап заметно быстрее: им не нужно заново описывать то, что уже описано.
Как устроен запуск такого цеха по шагам, я разбирал отдельно: как открыть цех брендирования с нуля
Одна честная оговорка в конце. Если нет готовности разбираться в технологии лично хотя бы первые два месяца, цех не взлетит. Делегировать операционку можно и нужно, но позже: на старте качество контролирует владелец, иначе учить оператора попросту некому.
Что спрашивают чаще всего
Можно ли открыть цех без опыта в печати? Можно, если есть технологические карты и человек, который проведёт обучение на реальном оборудовании. Разобраться самому за две недели не выходит, мы пробовали.
UV DTF-принтер или обычный? Это оборудование под разные задачи: UV DTF работает по жёстким поверхностям вроде кружек и чехлов, обычный DTF по текстилю. Для одежды на старте хватает классического.
