Производство промышленных распашных ворот под меняющийся график стройки

Для трёх новых животноводческих комплексов «Румелко-Агро» в Кашинском районе Тверской области мы в «Тор Систем» изготавливали ворота партиями по мере строительства зданий. Общая сумма контрактов составила 31 млн рублей. Заказ включал изготовление, окраску, доставку и монтаж. По мере готовности очередных зданий мы обеспечивали их утеплёнными и неутеплёнными воротами.

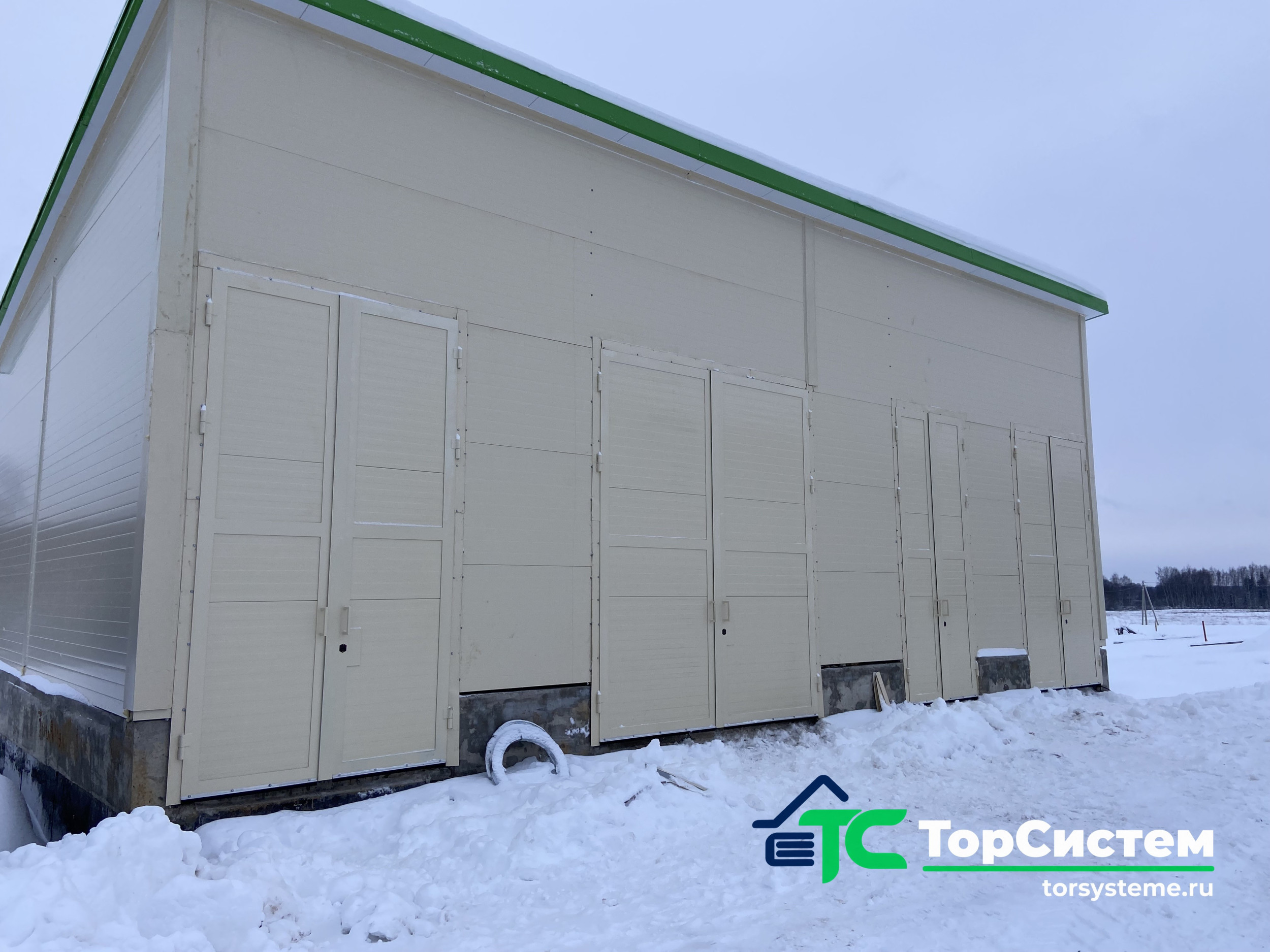

Готовая партия ворот ещё не означает готовность к монтажу
На этих объектах были ситуации, когда партия ворот уже изготовлена, а проёмы ещё не готовы к установке. Менялись размеры, переносились даты монтажа. При этом за готовой партией стояли дальнейшие работы: доставка, разгрузка, навеска створок. Изменение сроков на площадке затрагивало выезд монтажников и использование техники, а изменение размеров требовало заново сопоставлять данные по проёму и конструкции.
Для такого заказа важно заранее определить, кто занимается этими вопросами на протяжении строительства. Производитель может выполнить свою часть и передать готовые изделия, но поставка на площадку и установка останутся отдельными обязательствами. В проекте «Румелко-Агро» мы отвечали за весь объём: от изготовления каждой партии до монтажа на каждом из комплексов. Работа с заказчиком продолжалась три года.
Утеплённые и неутеплённые промышленные распашные ворота в одном проекте

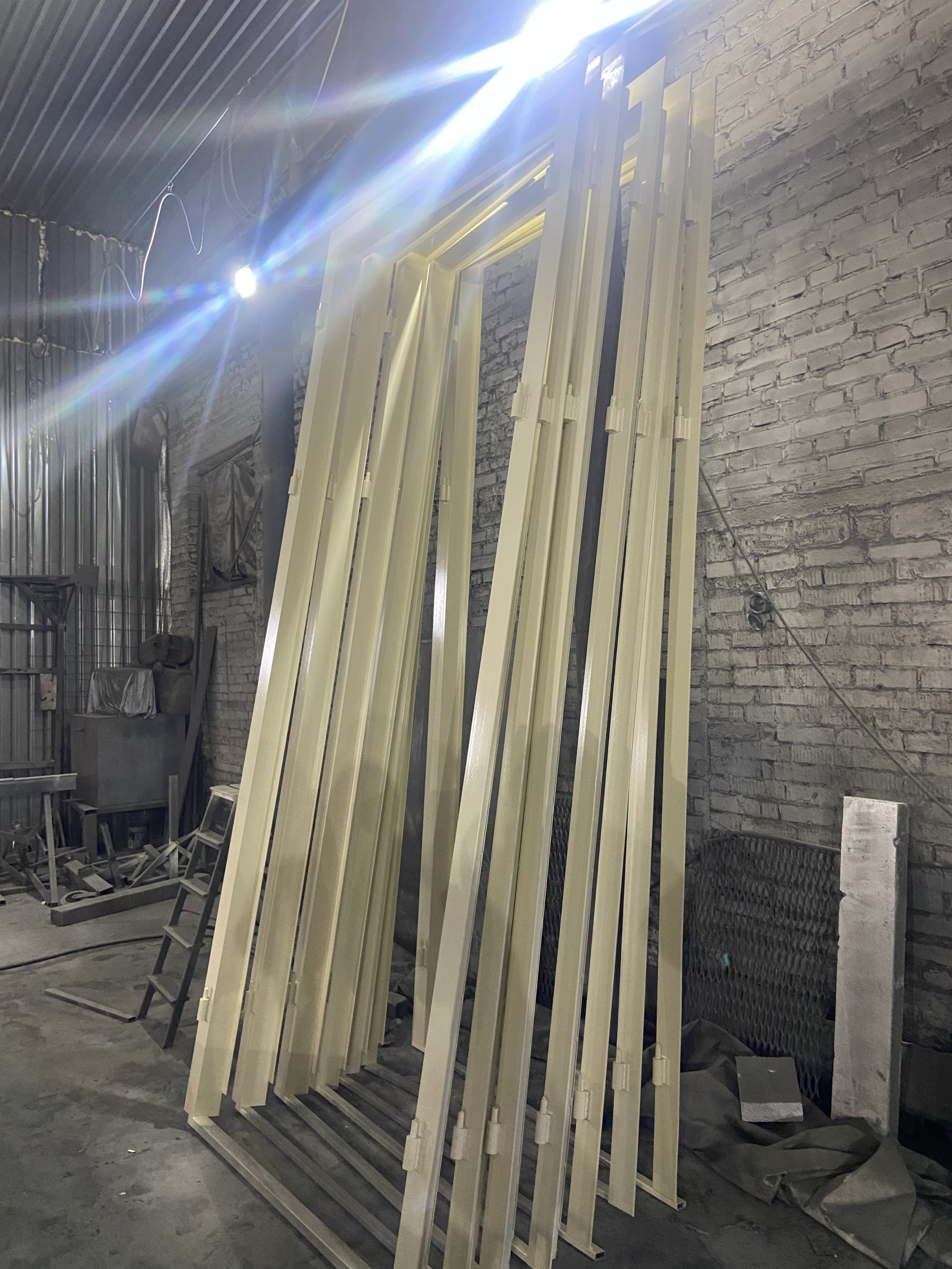

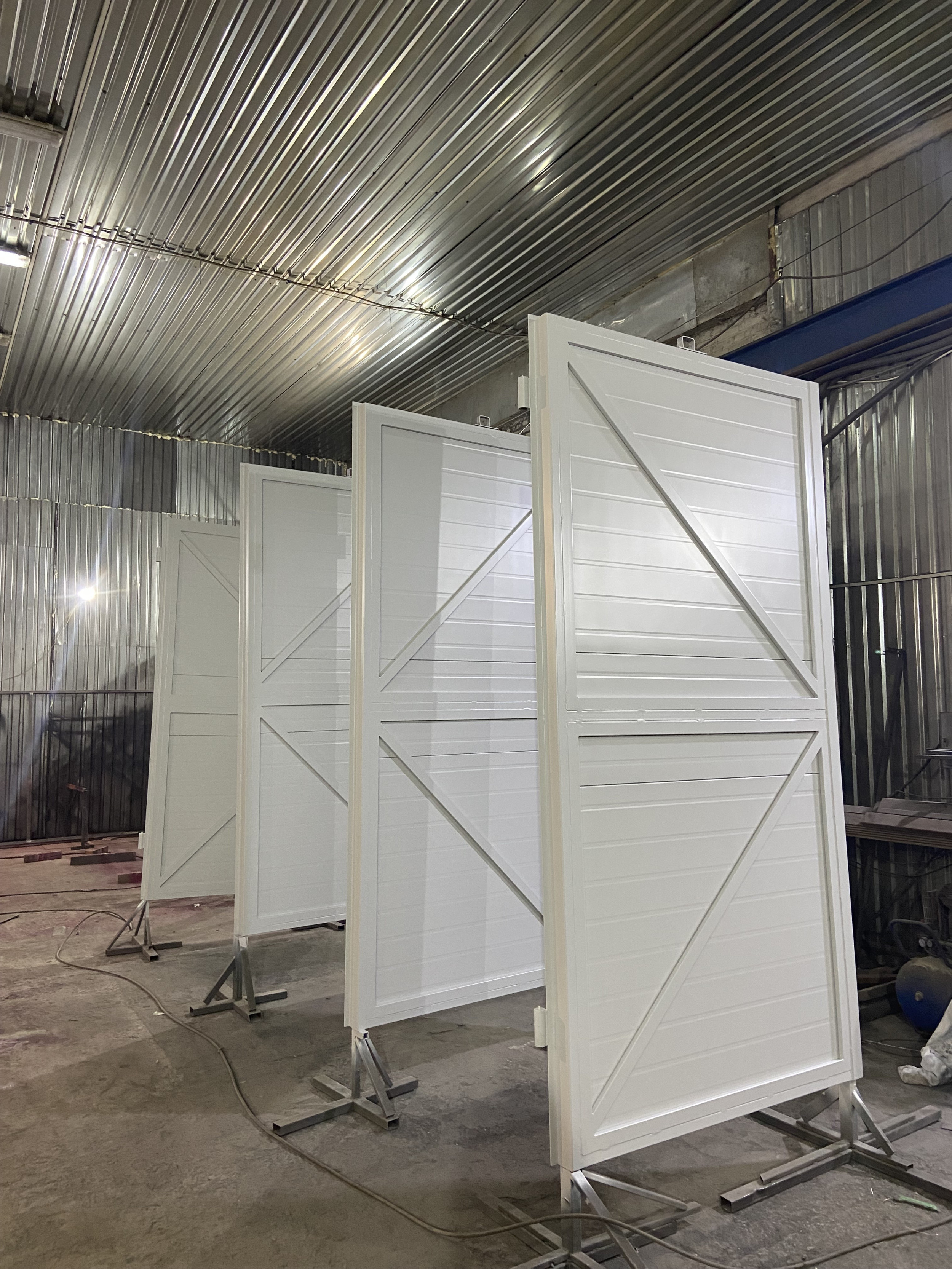

Для разных помещений мы производили два исполнения: утеплённые промышленные распашные ворота с сэндвич-панелями ПИР и неутеплённые конструкции со стальным каркасом и зашивкой профлистом. Все ворота были механическими, без автоматики. Изготовление и окраску выполняли на собственном производстве в Москве.
В заказ входили комплекты размером 3×3, 3,5×3,5 и 3,5×4 метра, массой от 300 до 460 кг. Доставку выполняли манипулятором, им же разгружали и навешивали створки прямо с борта. Поэтому перенос монтажа затрагивал и работу техники, и выезд бригады. На этом проекте у нас были собственные монтажники и парк техники: изготовление, доставка и установка находились в ведении одной команды.
Почему монтаж шёл зимой и ночью

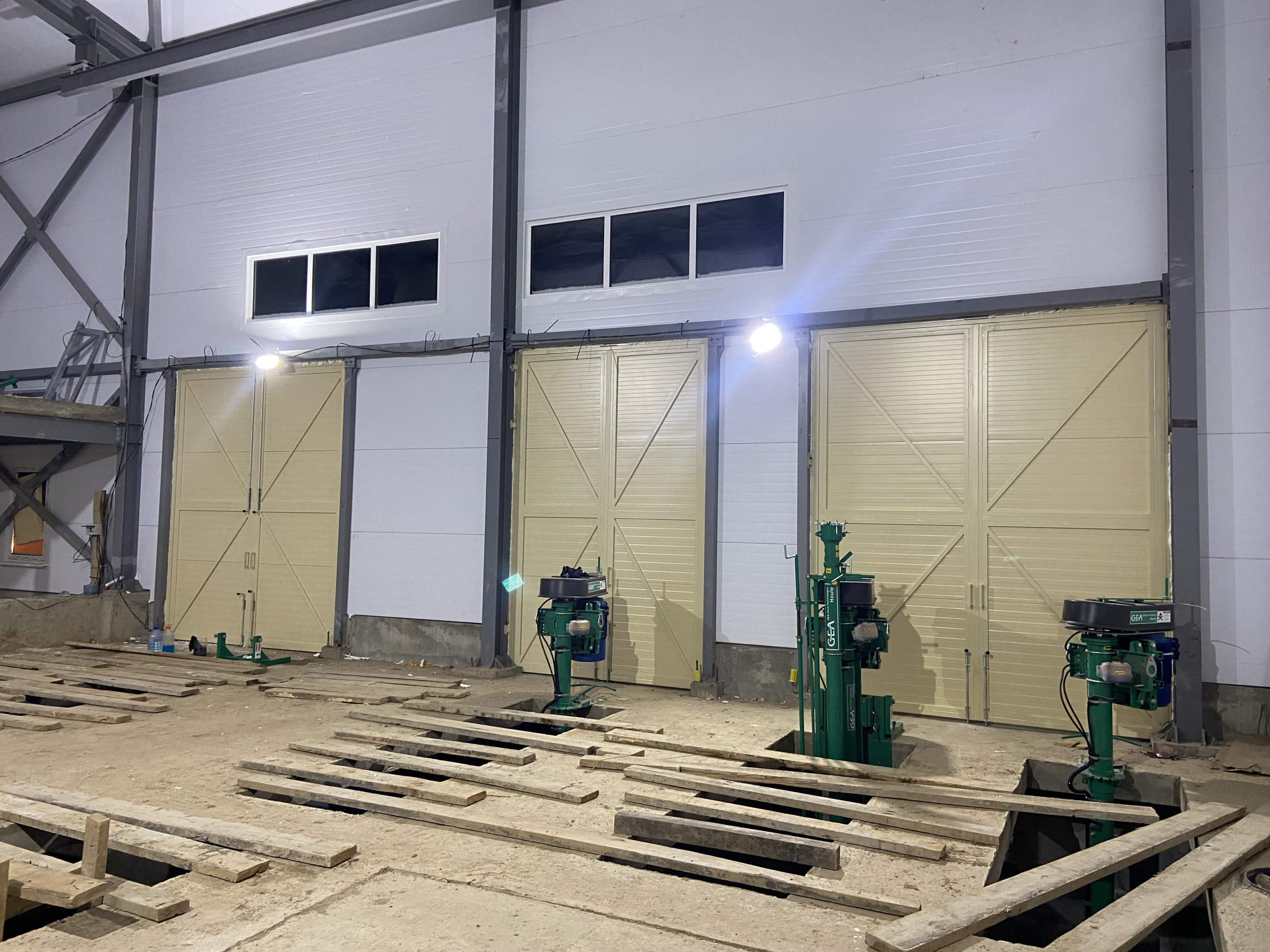

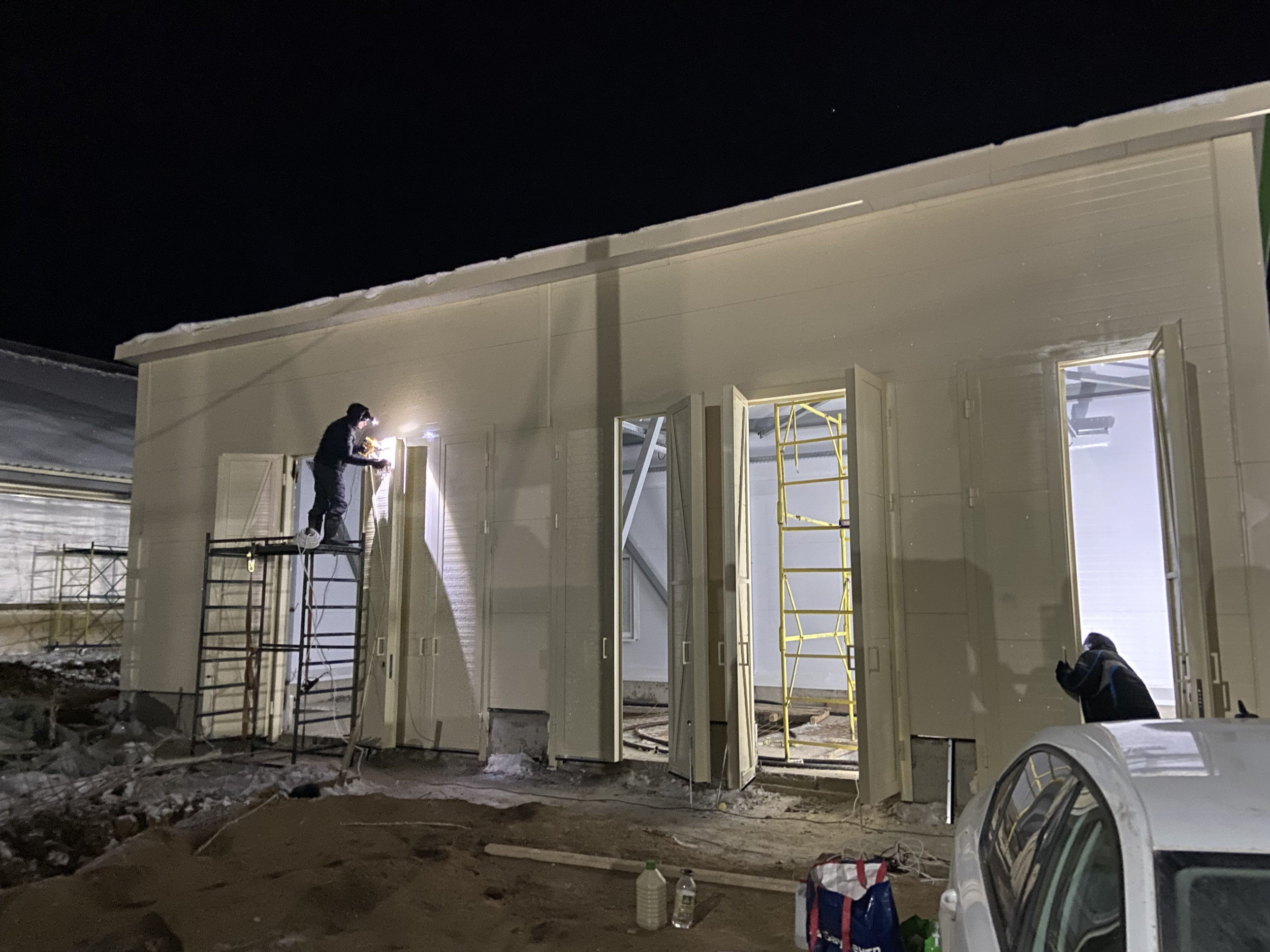

Ночные смены были связаны со сроками. Значительная часть установки пришлась на зимние месяцы: работали при отрицательной температуре и в снегопад, в темноте использовали прожекторы. На фотографиях проекта осталась именно эта часть работы — манипулятор со створкой у проёма, снег, освещённая рабочая зона. За общим количеством установленных ворот стоят в том числе такие смены.
Для подрядчика на длительном строительстве важно, как он организует работу после изменений на площадке: когда сможет доставить следующую партию, предоставить технику и вывести монтажников. В нашем случае собственное производство промышленных ворот было частью этой работы вместе с логистикой и монтажом. Мы изготовили и установили более 140 комплектов за три года, сопровождая поставками строительство всех трёх комплексов.
Фотографии производства, доставки и монтажа, а также видео готовых конструкций разместили в кейсе «Румелко-Агро» на сайте «Тор Систем».
