8 400 погонных метров прогонов для склада 120×72 м: чеклист до отгрузки

Ошибки при поставке металлических прогонов чаще всего проявляются уже после монтажа: прогибы, простой бригады, усиление конструкции и перенос сроков. Разбираем, какие проверки проходят ЛСТК-прогоны перед отгрузкой на складской объект 120×72 м и почему экономия на контроле обходится дороже.
Мнение автора может не совпадать с мнением редакции

На заводе УралМеталл в СПб после каждого прецедента с переделкой разбираем, что пошло не так, и вносим в рабочий чеклист. За 30 лет он стал длинным. Вот что из него реально важно при закупке металлических прогонов под производственное или складское здание.

Задача

Генподрядчик пришёл с проектом: склад 120×72 м, прогоны Z250×60×2,5 шагом 1,5 м, пролёт 6 м, кровля сэндвич-панель. Объём — 8 400 пог.м прогонов, плюс 86 тонн ферм и 64 тонны колонн. Срок жёсткий, сезонное строительство.

Шаг 1. Проверить толщину стенки — до оплаты, не после

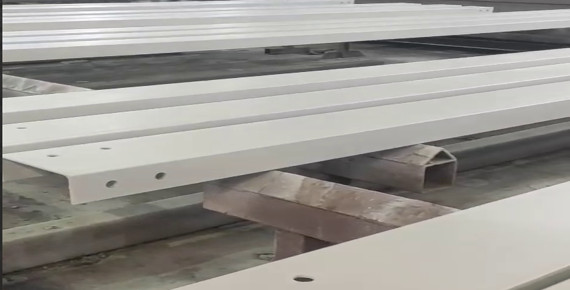

Z-профиль идёт в накладных как Z250×60×2,5. Мы замеряем каждую партию на входном контроле микрометром. Не для бумаги — для понимания реальной несущей способности. Допуск −0,1 мм к номиналу = −7–9 % к моменту сопротивления профиля.

На 6-метровом пролёте в III снеговом районе СПб (расчётная снеговая ~168 кгс/м²) это прогиб за допустимое L/200 в первую зиму. Знаем не из учебника. В 2023-м в Тосно смонтировали кровлю на ЛСТК Z250×60×2,0 шагом 2,5 м — по проекту. В декабре снег с дождём. ГИП звонил ночью. Усилили накладкой швеллера 12П по нижней полке двусторонним швом. Без замены прогонов, повезло. Теперь на сэндвич-кровлях в СПб шаг 1,8 м — как собственное правило.

Шаг 2. Требовать сертификат плавки, а не «сертификат качества»

Не общий файл с печатью, а документ с плавкой, химсоставом и механическими свойствами конкретной партии. Под сдачу объекта с технадзором или приёмкой заказчика этот документ нужен физически. Без него приёмка может не принять партию вне зависимости от реальных параметров металла.

Шаг 3. Уточнить, грунтуют ли торцы после реза

Стандартный сортамент — длины 11,7 м и 12,0 м. Нестандартный пролёт требует реза. Открытый торец без грунта — точка коррозии. В Тосно прогоны пролежали одну зиму без накрытия с открытыми торцами: ОТК не принял партию. Зачистка и перекраска 84 пог.м — 35 тыс. ₽ и потерянная неделя. На нашем производстве торцы грунтуются ГФ-021 в потоке после реза, не по требованию клиента.

Шаг 4. Смотреть, кто поставляет — завод или посредник

Перекупщик принимает рулон по накладной, без замера. Заводы, оптимизирующие прокат под нижнюю допустимую границу, выдают стенку 1,87–1,92 мм при заявленных 2,0. Это в пределах ГОСТ — формально не брак. Партия 220 пог.м на приёмке ушла в отказ с таким металлом. Переотгрузка и простой бригады — 95 тыс. ₽ и 9 рабочих дней.

Результат по кейсу

Склад 120×72 м в Ленобласти: 8 400 пог.м прогонов Z250×60×2,5 плюс полный комплект ферм и колонн — за 21 рабочий день, двумя машинами. Тонна прогона на 14 % ниже среднерыночной — рулон закупаем напрямую партиями от 200+ тонн. Технадзор замерил 12 случайных прогонов из партии — все в плюсовой допуск.

Итог: три вопроса поставщику до договора

  1. Есть ли входной контроль толщины стенки на каждую партию рулона?
  2. Сертификат плавки с химсоставом и механическими свойствами в пакете документов?
  3. Режут ли в размер на производстве и грунтуют ли торцы после реза в потоке?

Если на первый вопрос — «нет», цена сэкономленных 1 000–1 500 ₽ за тонну может обернуться 95 тысячами и девятью потерянными днями на объекте.

Сортамент прогонов и расчёт под проект: каталог металлических прогонов.

0
В избр. Сохранено
Авторизуйтесь
Вход с паролем
Комментарии
Выбрать файл
Блог проекта
Расскажите историю о создании или развитии проекта, поиске команды, проблемах и решениях
Написать
Личный блог
Продвигайте свои услуги или личный бренд через интересные кейсы и статьи
Написать

Spark использует cookie-файлы. С их помощью мы улучшаем работу нашего сайта и ваше взаимодействие с ним.
