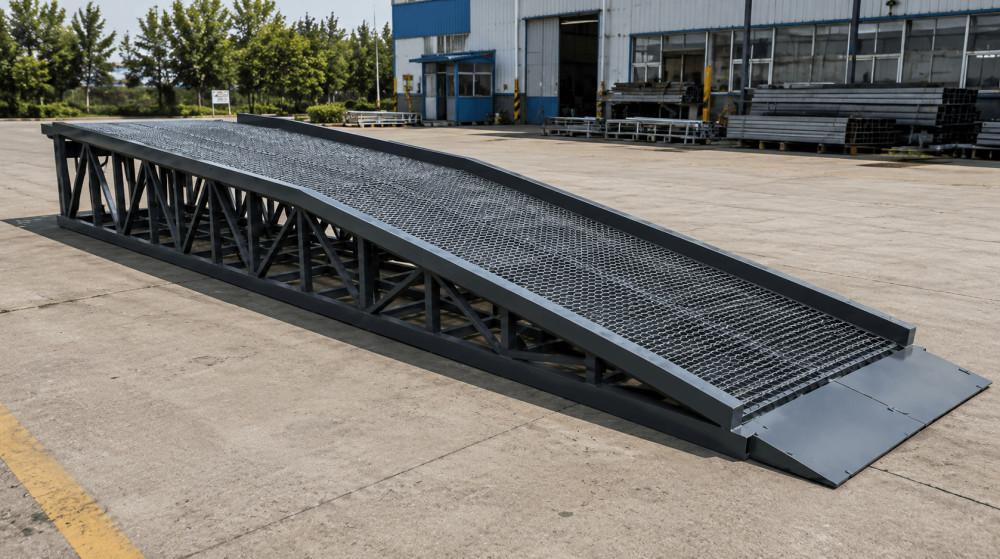

Заказываете металлическую эстакаду? Пять вещей, которые стоит проверить до подписания договора

Проблемы с металлическими эстакадами редко появляются внезапно — чаще они закладываются ещё до запуска производства. Несколько пунктов в договоре и документации напрямую влияют на срок службы конструкции, приёмку объекта и будущие затраты на эксплуатацию.
Мнение автора может не совпадать с мнением редакции

Стандартная история: строительный подрядчик заказывает погрузочную эстакаду по ТЗ от проектировщика. Монтаж прошёл, объект сдан. Через восемь месяцев — прогиб 19 мм при норме 12 мм, трещины в швах у опор, замена балок, три недели простоя склада. Итог: 490 000 ₽ за ошибку в одной строке расчёта, которую никто не заметил.

Ошибка была не в производстве и не в монтаже. Она была в ТЗ. Вот что стоит проверить, пока эстакады ещё нет.

1. Динамический коэффициент учтён в расчёте?

Самый частый источник переделок. Пункт 9.19 СП 20.13330.2017 требует применять коэффициент не менее 1,4 к нагрузкам от авто- и электропогрузчиков на настиле. Погрузчик 10 тонн → расчётная нагрузка 14 тонн. Это другие профили главных балок, другое сечение.

Проектировщики, привыкшие к гражданским объектам, этот пункт не всегда применяют. Производитель изготавливает по КМ. Заказчик получает конструкцию, которая выглядит правильно и даже прошла приёмку — а потом начинает «жить».

Спросить у проектировщика прямо: какая расчётная нагрузка на главные балки пролёта, применён ли коэффициент 1,4?

2. Марка стали на несущих балках — С345 или С245?

При пролёте 9–12 м и расчётной нагрузке 10+ т на главных балках нужна только сталь С345 (09Г2С) по ГОСТ 27772-2015. Предел текучести 345 МПа против 245 МПа у С245. При реальных нагрузках С245 на длинном пролёте работает в зоне пластических деформаций — прогиб не восстанавливается после разгрузки, накапливается с каждым циклом.

Цена вопроса: замена одной балки 40Б1 (12 м) с монтажом — 160 000–220 000 ₽. Двух балок плюс независимая экспертиза конструкции — до 650 000 ₽. Экономия на марке стали при заказе — 8–12% от цены тонны проката.

Проверить в КМ-чертежах: марка стали главных балок пролёта.

3. Покрытие под условия СЗФО

Санкт-Петербург и Ленобласть — зона коррозионной активности С3 по ГОСТ 9.307-2021: влажность, хлориды от дорожных реагентов зимой. Решетчатый настил без покрытия в таких условиях насквозь за 3–4 года.

Грунт плюс ПФ-115 держится 3–5 лет. Горячее цинкование 70 мкм по ГОСТ 9.307-2021 — 25–30 лет без активного обслуживания. Разница в цене на партию 38 т — около 100 000–150 000 ₽. Разница в совокупных затратах за 20 лет — в несколько раз больше.

Требовать при отгрузке: акт горячего цинкования с указанием фактической толщины покрытия.

4. Ультразвуковой контроль сварных швов

Для погрузочных эстакад под нагрузку 10 т и выше — акт УЗК несущих сварных швов обязателен. Без него крупный заказчик завернёт конструкцию на входном контроле.

Случай из практики: монтажная бригада привезла готовую эстакаду на промышленный объект. На входном контроле — нет акта УЗК, изготовитель сэкономил. Заказчик отказал в приёмке. Три недели: переиспытания у изготовителя, повторная доставка, штраф за срыв графика. Прибыль по контракту ушла в ноль.

Прописать в договоре: акт УЗК несущих швов входит в комплект документации при отгрузке.

5. Документальный пакет по ГОСТ 23118-2012

По ГОСТ 23118-2012 каждая стальная строительная конструкция должна иметь паспорт с данными о марках стали, классах и результатах контроля сварных швов, качестве покрытия. Без паспорта объект не вводится в эксплуатацию. На промышленных объектах нефтегаза и крупного ретейла это обязательный пункт входного контроля, а не пожелание.

Стандартный пакет: паспорт ГОСТ 23118-2012, сертификаты на прокат (ГОСТ 8239-89, ГОСТ 27772-2015), акты УЗК несущих швов, акт горячего цинкования, КМ-документация.

Прописать в договоре: «Поставщик предоставляет полный документальный пакет при отгрузке».

Для ориентира по параметрам: в 2024 году мы делали два эстакадных пролёта 12×5 м для склада 24×60 м в Ленобласти. Погрузчик 12 т, расчётная нагрузка 16,8 т, главные балки 40Б1 С345, цинкование 70 мкм, суммарный вес 38 т, срок от ТЗ до отгрузки — 5 недель с КМ-документацией. Входной контроль заказчика прошли с первого раза.

Подробнее о конструктиве и подборе профилей — в материале на сайте.
