Почему экспертное сопровождение проектной документации дешевле исправления замечаний после подачи

В бюджете девелоперского проекта экспертиза часто выглядит как отдельная строка расходов с понятной стоимостью. Но основные потери возникают не из-за цены самой проверки, а из-за ошибок, обнаруженных после официальной подачи документации.
Мнение автора может не совпадать с мнением редакции

Одно замечание может потребовать корректировки нескольких разделов, повторных расчетов, выпуска новых томов и согласования изменений между участниками проекта. Если от заключения зависит получение разрешения на строительство, сдвиг экспертизы превращается в календарный риск для всего проекта.

Экспертное сопровождение проектной документации позволяет перенести выявление таких проблем на более раннюю стадию — когда исправление еще не затрагивает десятки связанных решений.

Замечание экспертизы — это не одна правка

Распространенная управленческая ошибка — оценивать замечание по трудоемкости его формального устранения.

Например, эксперт указывает, что расчетная нагрузка в конструктивном разделе не соответствует заданию на проектирование. Кажется, что достаточно исправить одно значение. Но на практике приходится выяснять:

  1. какое значение является актуальным;
  2. в каких разделах оно использовано;
  3. влияет ли изменение на расчетную схему;
  4. нужно ли корректировать спецификации;
  5. изменятся ли объемы и сметная стоимость;
  6. потребуется ли повторное согласование;
  7. какие подписанные файлы нужно перевыпустить.

В результате замечание затрагивает конструктора, архитектора, инженеров, сметчика, ГИПа, технического заказчика и специалистов, отвечающих за электронное оформление документации.

Стоимость замечания складывается из нескольких компонентов:

Стоимость исправления = трудозатраты проектировщиков + повторные расчеты + координация разделов + перевыпуск документации + календарный риск + стоимость управленческого отвлечения команды.

Последний компонент часто недооценивают. Пока ведущие специалисты исправляют старый комплект, они не работают над следующими этапами проекта.

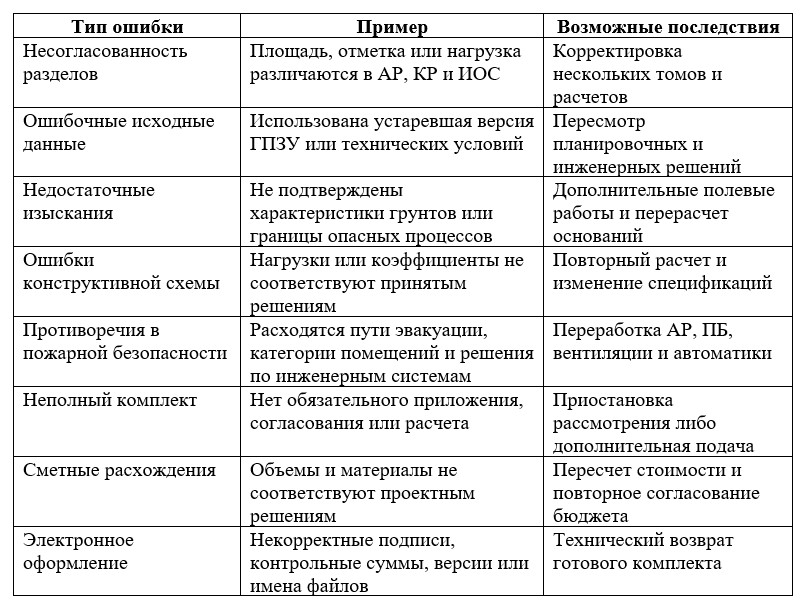

Какие ошибки сильнее всего влияют на сроки

Не все замечания одинаковы. Условную опечатку можно исправить быстро. Междисциплинарное противоречие способно запустить полноценный цикл перепроектирования.


Наиболее дорогими обычно становятся ошибки на стыке разделов. Их нельзя поручить одному специалисту: требуется координация всей проектной команды.

Сколько может стоить повторная доработка

Универсальной цены нет. Стоимость зависит от масштаба объекта, состава документации, договоров с проектировщиками и влияния замечаний на календарный план.

Поэтому для управленческого решения полезнее рассчитывать экономику конкретного проекта.

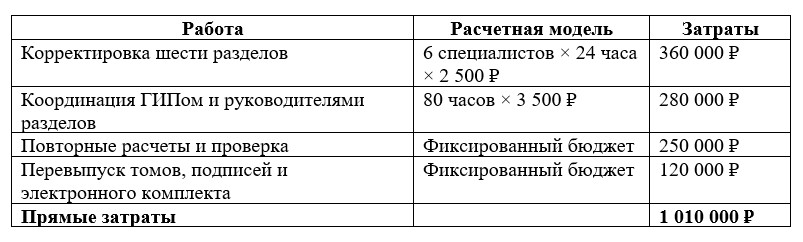

Рассмотрим условный пример. После подачи документации выявлено противоречие между архитектурным решением, расчетной пожарной нагрузкой и производительностью систем противодымной вентиляции.


Это не рыночная статистика, а иллюстративная модель. В ней еще не учтена стоимость трехнедельного сдвига графика.

Для девелопера календарные последствия могут оказаться дороже самой доработки. Сдвигаются получение разрешения, начало подготовительных работ, мобилизация подрядчика, финансирование и закупки. Если контракты уже заключены, появляются расходы на простой или изменение графиков.

Поэтому руководителю проекта стоит считать два показателя:

  1. Прямую стоимость исправлений.
  2. Стоимость одного дня задержки критического пути.

Второй показатель позволяет понять реальный масштаб риска. Иногда дополнительная неделя работы проектировщиков стоит меньше, чем один день задержки строительства.

Что такое экспертное сопровождение

Экспертное сопровождение проектной документации — это предварительная проверка проектных решений и комплекта документов до завершения формальной экспертизы.

Его не следует путать с самой экспертизой. Результатом сопровождения не является положительное заключение. Задача процесса — найти потенциальные несоответствия в момент, когда проект еще можно корректировать без масштабного перевыпуска.

В зависимости от объекта сопровождение может включать:

  1. проверку исходных данных;
  2. анализ комплектности;
  3. проверку отдельных разделов;
  4. междисциплинарную координацию;
  5. анализ инженерных изысканий;
  6. проверку расчетных обоснований;
  7. сопоставление текстовой и графической частей;
  8. проверку сметных объемов;
  9. контроль электронного оформления;
  10. формирование реестра рисков и замечаний;
  11. повторную проверку после корректировки.

Ценность сопровождения — не в количестве найденных замечаний, а в снижении стоимости их устранения.

На каких этапах сопровождение приносит максимальную пользу

1. До начала детального проектирования

На этой стадии проверяются задание на проектирование, ГПЗУ, технические условия, результаты изысканий и другие исходные материалы.

Исправление ошибки здесь обычно означает корректировку исходного задания. После выпуска документации та же ошибка может потребовать переработки нескольких разделов.

2. При готовности ключевых решений

Полезно проверить принципиальную архитектурную, конструктивную и инженерную схему до детальной проработки.

На этом этапе выявляются конфликты, связанные с нагрузками, трассировкой сетей, пожарными отсеками, технологией, посадкой объекта и исходными параметрами расчетов.

3. При готовности комплекта на 70–90%

Это подходящий момент для междисциплинарной проверки. Основные решения уже понятны, но документация еще не подписана и не собрана в окончательные тома.

4. Непосредственно перед подачей

Финальная проверка должна отвечать на три вопроса:

  1. полный ли комплект подготовлен;
  2. согласованы ли разделы между собой;
  3. корректно ли оформлены электронные документы.

Именно на этом этапе устраняются формальные ошибки, способные задержать прием документации.

5. Во время рассмотрения

После получения вопросов важно управлять изменениями. Исправление одного пункта не должно создавать новые противоречия в других разделах.

Для понимания состава процедуры можно использовать отдельное описание того, как проводится негосударственная экспертиза проектной документации. Конкретный порядок зависит от объекта, предмета проверки и применимых требований.

Где сопровождение особенно эффективно

Промышленные объекты

У промышленных объектов много взаимозависимых разделов: технология, конструкции, инженерные системы, промышленная и пожарная безопасность, санитарные требования.

Изменение характеристик оборудования может повлиять на нагрузки, фундаменты, вентиляцию, электроснабжение и мероприятия по безопасности. Чем позднее обнаружено расхождение, тем больше разделов придется корректировать.

Жилые комплексы

Основные риски связаны с повторяющимися решениями и большой площадью объекта. Ошибка в типовом узле, составе помещений или инженерной схеме может распространяться на несколько секций.

Дополнительное внимание требуется к парковкам, встроенным помещениям, эвакуации, противодымной защите и наружным сетям.

Реконструкция

В реконструкции особенно высока цена неточных исходных данных. Реальное состояние конструкций и сетей может отличаться от архивной документации.

Предварительная проверка помогает установить, достаточно ли обследований и согласуются ли проектные решения с фактическим состоянием объекта.

Сложные инженерные объекты

Большое количество технических условий и точек подключения повышает риск противоречий. Например, расчетная потребность может не соответствовать выделенной мощности, а принятая схема резервирования — требованиям к надежности.

Экспертное сопровождение помогает собрать эти ограничения в единую систему до выпуска документации.

Четыре обобщенных ситуации из практики

Примеры ниже объединяют типовые случаи и не относятся к конкретным заказчикам.

Ситуация 1. Изменилась технология, конструкции остались прежними

В промышленном корпусе заказчик заменил оборудование на более производительное. Технологический раздел обновили, но нагрузки на перекрытие и требования к вентиляции остались от предыдущей версии.

Если расхождение выявлено при промежуточной проверке, корректируются три связанных раздела. После подачи потребовались бы повторные расчеты, перевыпуск томов и согласование изменений.

Ситуация 2. Разная площадь в документации

В жилом комплексе площадь встроенного помещения различалась в архитектурном разделе, экспликации, расчете пожарного риска и задании на вентиляцию.

Само исправление цифры занимало несколько минут. Основная работа заключалась в определении актуального решения и проверке всех зависимых расчетов.

Ситуация 3. Реконструкция по неполным обследованиям

Проектные решения были подготовлены по архивным чертежам. После дополнительного обследования обнаружились отличия в сечениях и состоянии конструкций.

Раннее выявление позволило скорректировать расчетную модель до выпуска комплекта. На стадии экспертизы это могло бы привести к переработке КР, сметы и проекта организации строительства.

Ситуация 4. Технические условия не совпали с расчетами

В документации была указана мощность инженерного оборудования, превышавшая параметры подключения. Противоречие затрагивало технологию, электроснабжение и резервирование.

Проблему удалось устранить на уровне принципиальных решений, не меняя готовые спецификации и кабельные журналы.

Как оценить необходимость сопровождения

Сопровождение целесообразно рассматривать не как обязательную услугу для каждого проекта, а как инструмент управления рисками.

Оно особенно оправданно, если:

  1. проект включает много смежных разделов;
  2. используются нетиповые технические решения;
  3. проектирование ведут несколько подрядчиков;
  4. исходные данные неоднократно менялись;
  5. объект реконструируется;
  6. инженерные изыскания выполнялись поэтапно;
  7. документация готовится в сжатые сроки;
  8. стоимость дня задержки высока;
  9. замечания по похожим объектам уже возникали;
  10. проектная команда впервые работает с данным типом объекта.

Простая модель для принятия решения:

Ожидаемые потери = вероятность существенной доработки × стоимость ее последствий.

Если ожидаемые потери выше стоимости предварительной проверки, сопровождение экономически обоснованно.

Чек-лист для руководителя проекта

Перед подачей документации стоит проверить:

  1. Зафиксирована актуальная версия исходных данных.
  2. Определен ответственный за каждый раздел.
  3. Все проектировщики используют одну базовую модель и одинаковые показатели.
  4. Архитектурные, конструктивные и инженерные решения согласованы.
  5. Расчеты соответствуют графической части.
  6. Результаты изысканий достаточны для принятых решений.
  7. Сметные объемы соответствуют проекту.
  8. Нет устаревших технических условий и согласований.
  9. Подготовлены обоснования нетиповых решений.
  10. Проверены комплектность, подписи и электронный формат.
  11. Зафиксирован порядок обработки замечаний.
  12. Рассчитана стоимость календарной задержки.

Подробное описание предмета и этапов проверки приведено в справочном материале по негосударственной экспертизе.

Профилактика ошибок дешевле их исправления не потому, что предварительная проверка устраняет любые замечания. Полностью исключить вопросы экспертов невозможно, особенно на сложном объекте.

Экономия возникает за счет другого: ошибки обнаруживаются до подписания, загрузки и формального рассмотрения комплекта. На ранней стадии можно изменить исходный параметр или отдельное решение. После подачи та же проблема превращается в координацию нескольких разделов, повторные расчеты, перевыпуск документов и сдвиг графика.

Для руководителя проекта экспертное сопровождение проектной документации — это прежде всего инструмент управления стоимостью изменений. Его эффективность следует оценивать не по цене проверки, а по размеру предотвращенного календарного и финансового риска.

0
В избр. Сохранено
Авторизуйтесь
Вход с паролем
Комментарии
Выбрать файл
Блог проекта
Расскажите историю о создании или развитии проекта, поиске команды, проблемах и решениях
Написать
Личный блог
Продвигайте свои услуги или личный бренд через интересные кейсы и статьи
Написать

Spark использует cookie-файлы. С их помощью мы улучшаем работу нашего сайта и ваше взаимодействие с ним.
