Что такое Метод освоенного объема (Earned Value Management, EVM) и как считать метрики PV, AC, EV?

Контроль проектов требует не только учета затрат и сроков, но и понимания того, насколько фактический результат соответствует плану. Для этого используется методология Earned Value Management (EVM), которая объединяет показатели выполнения работ, бюджета и графика в единую систему оценки.
Мнение автора может не совпадать с мнением редакции

На основе опыта внедрения аналитических решений для компаний из ритейла, фуд-сервиса, производства и финансов специалисты Qlever Solutions подготовили справочник KPI, включающий ключевые метрики EVM для руководителей проектов и PMO.

В статье рассмотрим основные показатели EVM и примеры BI-дашбордов, которые помогают контролировать состояние проектов, выявлять отклонения и принимать решения на основе данных.

Что такое метод освоенного объема Earned Value Management (EVM)

Earned Value Management (EVM) — это метод измерения и контроля эффективности выполнения проектов, который объединяет сроки, бюджет и фактическое выполнение работ в единую систему показателей.

Он позволяет объективно оценивать состояние проекта, выявлять отклонения на ранних этапах и прогнозировать итоговый результат до завершения проекта.

В отличие от обычного контроля бюджета или графика, EVM показывает связь между тем, что было запланировано, что реально выполнено и сколько денег уже потрачено.

Где применяют EVM

Метод широко используется в:

  • ИТ-проектах
  • строительстве
  • промышленности
  • государственном управлении проектами
  • крупных программах цифровой трансформации

Особенно полезен в проектах длительностью более 3–4 месяцев, где важно контролировать не только выполнение задач, но и эффективность расходования ресурсов.

Как PM может использовать EVM на практике

  • Контроль здоровья проекта на еженедельной основе
  • Раннее выявление проблем
  • Контроль подрядчиков и исполнителей
  • Прогнозирование окончания проекта
  • Управление портфелем проектов

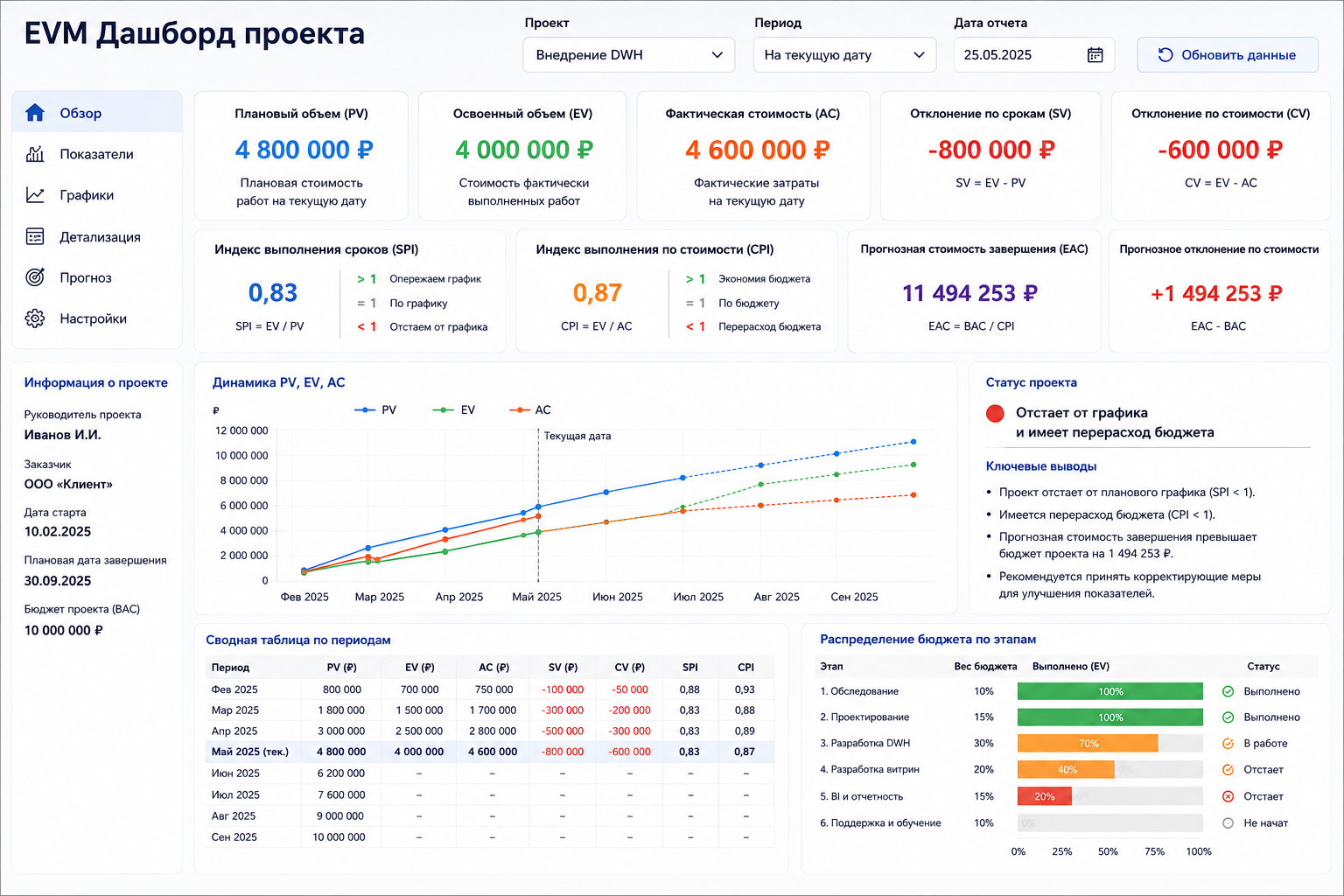

Earned Value Management (EVM) в BI

С помощью BI руководители проектов могут легко визуализировать и анализировать ключевые показатели EVM на основе данных из ERP/CRM.

Цветовые индикаторы и интерактивные элементы в дашбордах позволяют выделить отклонения показателей и своевременно обратить внимание на проблемы в проекте.

BI поможет автоматически спрогнозировать итоговую стоимость проекта (EAC) и срок его завершения.

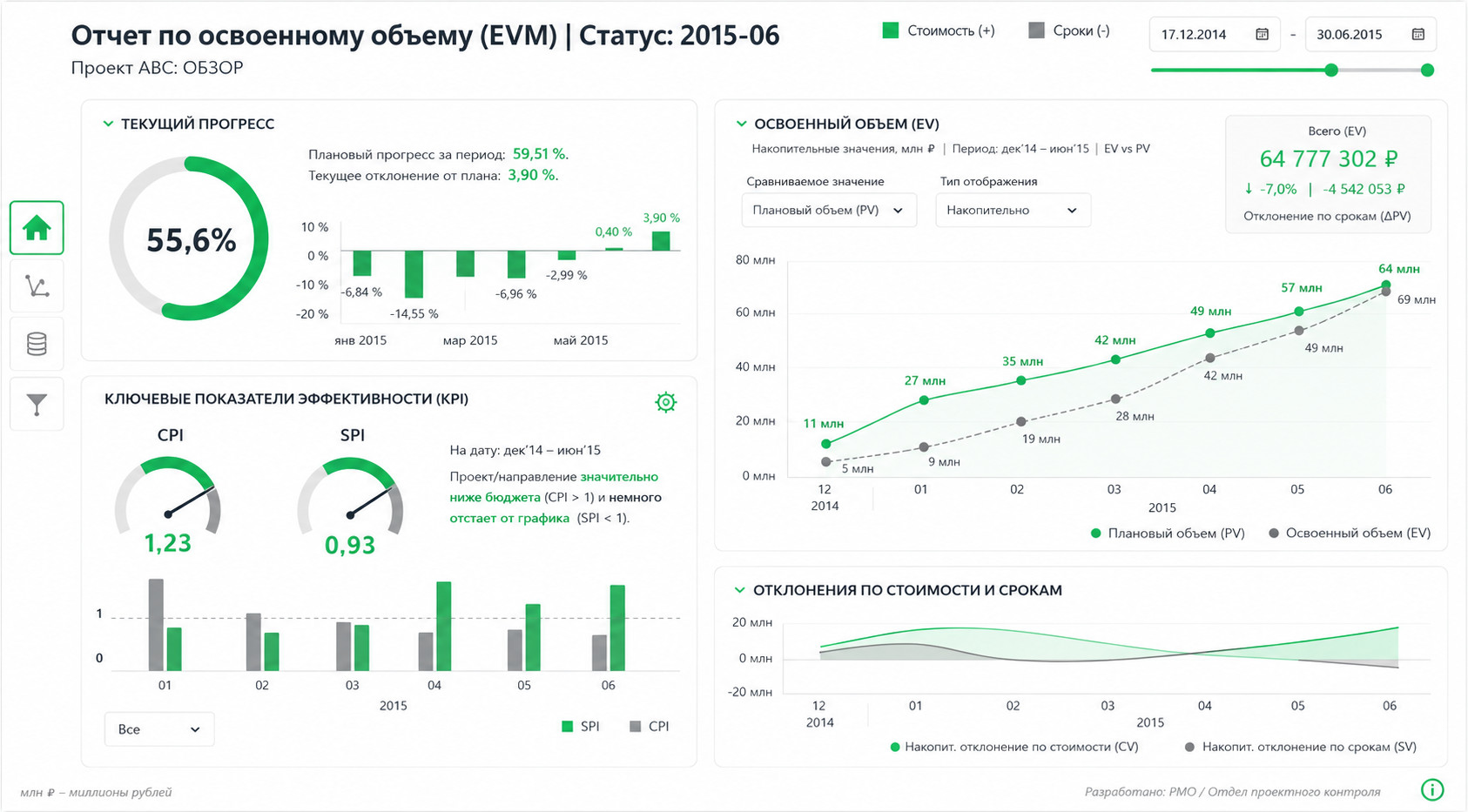

Примеры дашбордов EVM:



Показатели Earned Value Management

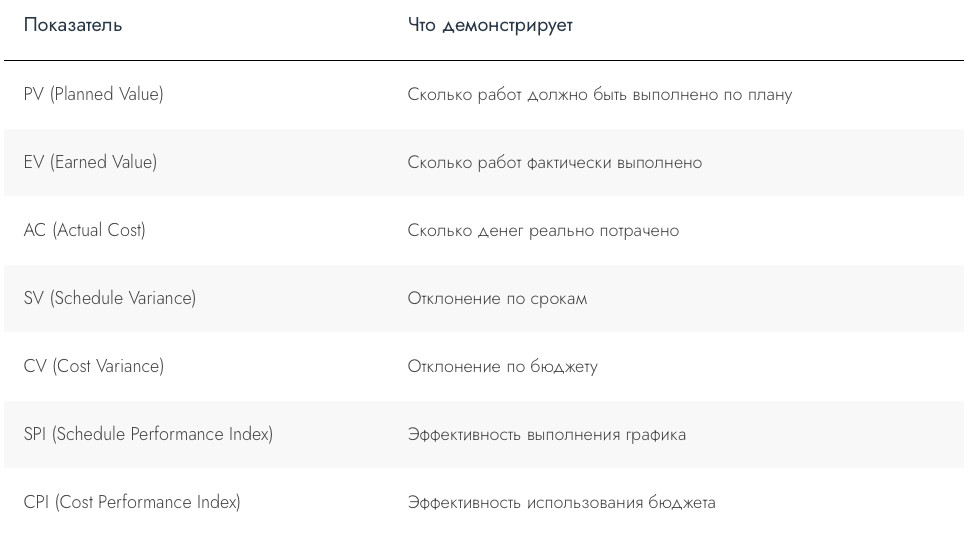

Рассмотрим основные метрики EVM:

  • PV (Planned Value)
  • AC (Actual Cost)
  • EV (Earned Value)

PV (Planned Value) — плановый объем

Стоимость работ, которые должны были быть выполнены на определенную дату согласно плану проекта. Вопрос, на который отвечает PV: «Сколько работ мы планировали выполнить к сегодняшнему дню?» PV рассчитывается на основе:

  • общего бюджета проекта (BAC, Budget at Completion)
  • календарного плана
  • распределения бюджета по этапам

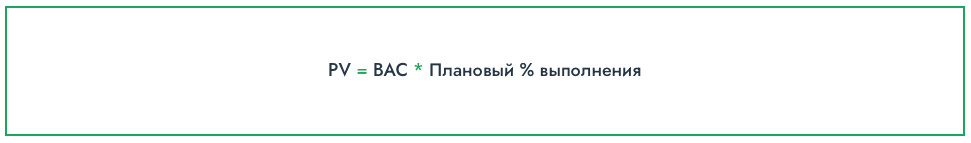

PV = BAC​ * Плановый % выполнения

AC (Actual Cost)— фактические затраты

Все реальные затраты проекта на определенную дату независимо от того, какой объем работ был завершен. AC отвечает на вопрос: «Сколько денег мы уже потратили?» Например, если на проекте оплачены:

  • зарплаты команды
  • подрядчики
  • лицензии
  • инфраструктура
  • командировки

то все эти расходы формируют AC.

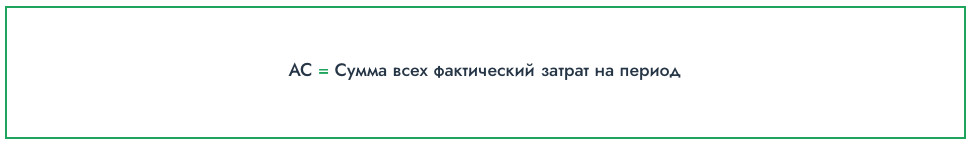

AC = Сумма всех фактический затрат на период

EV (Earned Value) — освоенный объем

Объем фактически выполненных работ, выраженный в их плановой (бюджетной) стоимости. Это ключевой показатель EVM, потому что именно он связывает между собой сроки и деньги.

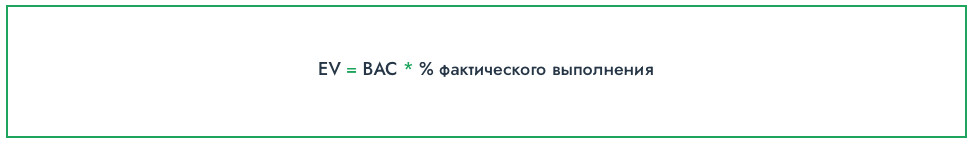

EV = BAC * % фактического выполнения

Какие результаты должны получиться

Интерпретация строится через сравнение показателей между собой.

Сравнение EV и PV (выполнение графика):

  • EV > PV — Выполнено больше работ, чем планировалось. Проект опережает график
  • EV = PV — Выполнено ровно столько работ, сколько было запланировано. Проект идет по графику
  • EV < PV — Выполнено меньше работ, чем планировалось. Проект отстает от графика

Сравнение EV и AC (эффективность затрат):

  • EV > AC — Выполнено работ на большую сумму, чем потрачено денег. Экономия бюджета
  • EV = AC — Стоимость выполненных работ соответствует затратам
  • EV < AC — На выполнение работ потрачено больше денег, чем стоимость выполненного объема. Перерасход

Сравнение AC и PV (расходование бюджета относительно плана):

  • AC > PV — Тратим больше, чем планировалось на данном этапе
  • AC = PV — Расходы соответствуют плану
  • AC < PV — Расходы ниже плановых

Для PM и PMO сравнение позволяет быстро оценить состояние проекта даже без расчета SV, CV, SPI и CPI.

***

KPI (ключевые показатели эффективности) используются для анализа текущего состояния бизнеса, оценки успешных результатов проектов, а также выявления областей, требующих отдельного внимания бизнеса. Грамотный анализ KPI способствует повышению качества продуктов и услуг, получению новых конкурентных преимуществ, своевременному обнаружению проблем и прогнозированию трендов.

Проектные статусы собираются вручную, а данные в отчетах расходятся?

Поможем автоматизировать проектную отчетность и создать BI-дашборды для руководителей проектов и PMO

Связаться с нами

0
В избр. Сохранено
Авторизуйтесь
Вход с паролем
Комментарии
Выбрать файл
Блог проекта
Расскажите историю о создании или развитии проекта, поиске команды, проблемах и решениях
Написать
Личный блог
Продвигайте свои услуги или личный бренд через интересные кейсы и статьи
Написать

Spark использует cookie-файлы. С их помощью мы улучшаем работу нашего сайта и ваше взаимодействие с ним.
