Ошибки при внедрении ХАССП: 12 частых проблем

Главная ошибка при внедрении ХАССП одна: систему считают проектом с датой окончания. Папку сдали, акт подписали, файл лёг на полку. Через полгода приходит проверка, открывает журнал мониторинга — а он пустой с марта. Формально система есть. Фактически её нет...
Мнение автора может не совпадать с мнением редакции

Формально система есть. Фактически её нет, и юридически тоже нет: ст. 10 ч. 2 ТР ТС 021/2011 требует не только «разработать», но и «внедрить и поддерживать».

Остальные одиннадцать — производные от неё. Ниже каждая: что ломается и что с этим делать.


Разница между «ХАССП есть» и «ХАССП работает» видна по журналам мониторинга


Откуда я на это смотрю

С 2016 по 2024 год я работала технологом на кондитерских производствах — не в кондитерской, где пекут торты на заказ, а на производстве промышленного масштаба. Сначала желейные и помадные конфеты, вафли и вафельные торты. Потом — круглая дражированная жевательная резинка с начинкой и без, прессованные глюкозные конфеты, разработка жевательного мармелада в условиях лаборатории.

Это значит, что я не «проверяла систему», а жила внутри неё: подписывала листы мониторинга, объясняла оператору, как правильно сварить сахаро-паточный сироп и почему сахар надо просеивать, почему партию сырья фиксируют в чек-листе технологического процесса, а кладовщику — почему так важно проверять сопроводительную документацию.

Так что список ниже собран не по учебнику. Это то, что повторяется от объекта к объекту с раздражающей регулярностью.

12 ошибок

1. ХАССП как разовый проект. Систему сдали и забыли. Мониторинга нет, верификации нет, внутренних аудитов нет. Лечится одним: назначить ответственного с реальным временем на это и поставить в календарь ежемесячную проверку журналов.

2. Шаблон с чужим названием. Классика. В блок-схеме — цеха, которых у вас нет. В анализе рисков — сырьё, с которым вы не работаете. Иногда в колонтитуле остаётся название чужого предприятия. Инспектор сверяет документ с кухней, и расхождение обнаруживается быстрее, чем вы успеваете объяснить.

Оговорка: для очень простого объекта — кофейня с покупной выпечкой, два процесса — шаблон может формально «полежать» и не создать проблем. Он перестаёт работать в момент, когда у вас появляется собственное производство, аллергены, охлаждение или доставка. То есть ровно тогда, когда система начинает быть нужна.

3. ККТ на каждом шаге. Видела системы с восемнадцатью критическими контрольными точками в кафе. Это не строгость, это паралич. Восемнадцать ККТ означают восемнадцать журналов мониторинга, которые никто не заполняет. Реально ККТ обычно 2–5, остальное закрывается ПОПМ и ППОПМ — базовой санитарией и контролем конкретных этапов.

4. Наоборот — ККТ ноль. «У нас всё под контролем, критических точек нет». Так не бывает нигде, где есть термическая обработка, охлаждение или хранение.

5. Критические пределы без чисел. «Температура должна быть достаточной». Достаточной — это сколько? Критический предел — это число и единица измерения. Всё остальное не проверяется и не доказывается.

6. ПОПМ не выстроены, а ХАССП-план есть. Самая частая ошибка после перехода на ГОСТ Р 51705.1-2024. В новой редакции стандарта усилены ПОПМ — программы обязательных предварительных мероприятий: уборка, дезинфекция, борьба с вредителями, личная гигиена, обслуживание оборудования, качество воды. Они идут до ХАССП-плана и являются фундаментом. Строить ХАССП-план на невыстроенных ПОПМ — это ставить сейф в доме без стен.

7. Работа по отменённому ГОСТу. Откройте свою папку с документацией. Если там ГОСТ Р 51705.1-2001 — вы работаете по стандарту, которого нет. Он заменён: приказ Росстандарта от 27.04.2024 № 564-ст, действующая редакция ГОСТ Р 51705.1-2024 введена 01.11.2024. Пакеты, которые сегодня продаются в интернете как «типовой ХАССП», в массе своей всё ещё на редакции 2001 года: их просто не переписывали. Оговорка из практики: ссылку на стандарт в пакете ХАССП проставляют далеко не всегда — чаще её там просто нет, и это не нарушение: указывать нормативную ссылку принято скорее в документации СМБПП по ГОСТ Р ИСО 22000-2019. Если ссылки нет, редакция видна по содержанию — раздел ПОПМ, терминология, структура разделов.

8. Журналы «рисуются» за ночь перед проверкой. Один почерк, одна паста, идеально ровные цифры температур за три месяца, включая выходные, когда точка не работала. Опытный инспектор видит это мгновенно. Хуже того: переписанный журнал — это уже не отсутствие записи, а недостоверная запись.

9. Рабочая группа существует только в приказе. Приказ о создании группы есть, состав есть, а люди из списка не в курсе, что они в группе. ГОСТ требует компетентности группы — не подписи, а знаний.

10. Систему не показали линейному персоналу. Документ написан на языке технолога, а исполняет его повар, который его не читал. Система работает только тогда, когда линейный персонал понимает и выполняет процедуры. Инструктаж «под подпись», где сотрудник расписался, но ничего не понял, — фикция, которая вскрывается первым же вопросом инспектора к повару.

11. Никто не ведёт корректирующие действия. Мониторинг зафиксировал выход за критический предел — и что дальше? Если на этот вопрос нет письменной процедуры и журнала корректирующих действий, весь мониторинг превращается в бессмысленное измерение.

12. Систему не пересматривают при изменениях. Поменяли меню, поставили новую печь, открыли доставку, сменили поставщика сырья — а ХАССП остался прежним. Любое из этих изменений меняет карту рисков. Пересмотр обязателен.

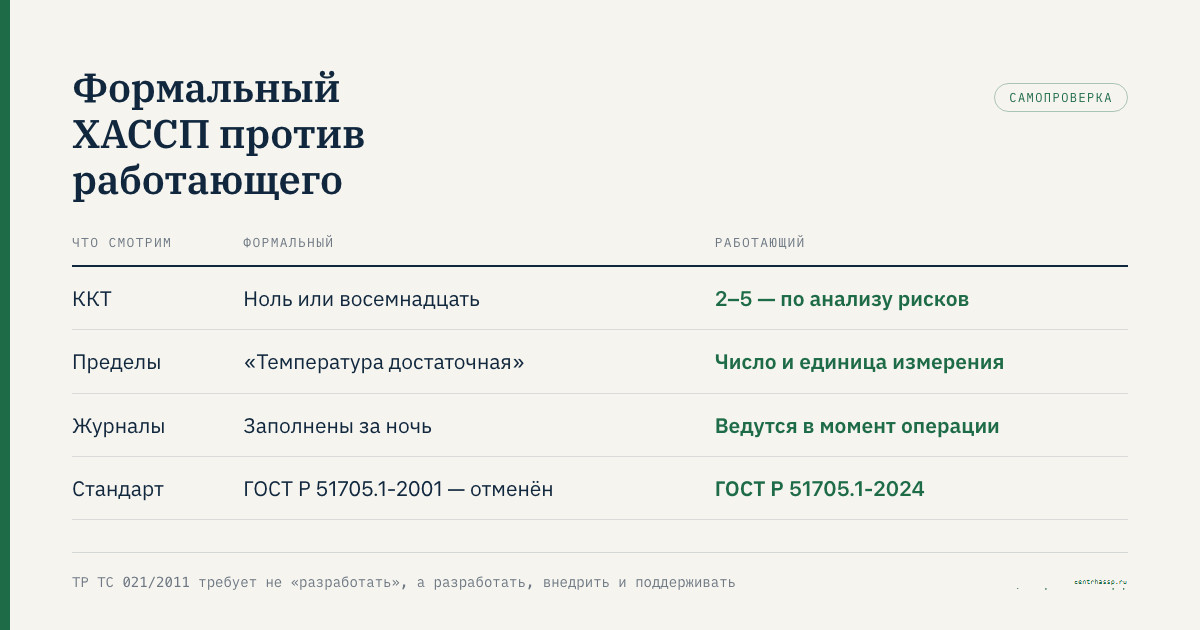

Формальный ХАССП описывает чужое предприятие, работающий — ваше

Как эти ошибки выглядят в деньгах

Нарушение требований техрегламентов — ст. 14.43 КоАП РФ. Для юрлиц:

ч. 1

Ситуация: Нарушение требований техрегламента

Санкция для юрлица: 100 000 — 300 000 ₽

ч. 2

Ситуация: Нарушение, причинившее вред жизни/здоровью/имуществу либо создавшее угрозу причинения вреда

Санкция для юрлица: 300 000 — 600 000 ₽

ч. 3

Ситуация: Повторное нарушение по ч. 2

Санкция для юрлица: 700 000 — 1 000 000 ₽ либо приостановление деятельности до 90 суток

Деталь, которую бизнес систематически недооценивает: для ч. 2 не нужно, чтобы кто-то отравился. Достаточно создания угрозы причинения вреда. Невнедрённые процедуры на работающей кухне — это и есть угроза.

Приостановка до 90 суток — только в ч. 3, за повтор по ч. 2. Не за первое нарушение. Зато именно она и добивает: три месяца аренды и ФОТ без выручки переживают немногие.

Что мы делаем иначе

Производство, которое мы сопровождали, прошло аудит поставщика для Федеральной сети с результатом 94 балла. Результат обеспечила работающая система: аудитор мог зайти в любую точку процесса, спросить любого сотрудника — и получить один и тот же ответ. Так выглядит внедрённая система: совпадение документа, процесса и людей.

Когда мы снимали предписание Роспотребнадзора с кафе на 50 мест, основная работа была не в переписывании бумаг. Она была в том, чтобы каждое замечание закрыть фактом устранения — и этот факт задокументировать. Предписание снимается фактами, а не письмами.


Система работает через действия линейного персонала


Короткая самопроверка

Задайте себе пять вопросов. Если хотя бы на два ответ «нет» — система формальная.

1. Кто-то заполнял журнал мониторинга на прошлой неделе?

2. Повар на смене может назвать критический предел хотя бы для одной ККТ?

3. Есть ли записи о корректирующих действиях за последние 3 месяца?

4. Документация опирается на действующий ГОСТ Р 51705.1-2024?

5. Меняли ли вы что-то в меню или оборудовании после разработки системы — и отражено ли это в документах?

Частые вопросы

Можно ли исправить формальный ХАССП, не переделывая всё с нуля?

Часто да. Если структура документа адекватна вашему объекту, работа сводится к пересмотру ККТ, критических пределов и запуску реального мониторинга. Если документ описывает чужое предприятие — дешевле переделать.

Сколько ККТ должно быть на практике?

Столько, сколько показал анализ опасных факторов, — и ни одной больше. Для типового кафе это обычно 2–5. Универсальной цифры нет: она зависит от процессов.

Что важнее — ПОПМ или ХАССП-план?

ПОПМ первичны. Без выстроенных базовых программ ХАССП-план не работает. В ГОСТ Р 51705.1-2024 этот акцент усилен по сравнению с редакцией 2001 года.

Кто должен вести журналы — технолог или повара?

Тот, кто выполняет операцию. Мониторинг ККТ ведётся на месте и в момент выполнения. Технолог верифицирует, а не заполняет за всех.

Нас проверяли и замечаний не было. Значит, всё в порядке?

Не обязательно. Профилактический визит и проверка — разные мероприятия с разной глубиной. Отсутствие замечаний на одном мероприятии не означает, что система выдержит следующее.

Узнали в этом списке себя — дальше вопрос только в том, кто первым это увидит: вы или инспектор.

Мы приезжаем на объект на бесплатный предварительный аудит: смотрим документы и кухню одновременно и говорим, что у вас работает, а что существует только на бумаге. Без обязательств.

Что мы гарантируем по работе: бесплатно устраним замечания, если они появятся; сопроводим при проверке; 12 месяцев отвечаем за ошибки в документации; через 3 месяца после сдачи делаем бесплатный аудит системы — чтобы она не превратилась в папку на полке.

Про сопровождение и поддержание системы — раздел «Аутсорсинг пищевой безопасности».

Екатерина Курдаева, «Центр ХАССП», Нижний Новгород. НГТУ, биотехнология. 8 лет в пищевой безопасности, технолог кондитерского производства 2016–2024.

Материал носит информационный характер и не является юридическим заключением. Нормы приведены по состоянию на дату публикации.

0
В избр. Сохранено
Авторизуйтесь
Вход с паролем
Комментарии
Выбрать файл
Блог проекта
Расскажите историю о создании или развитии проекта, поиске команды, проблемах и решениях
Написать
Личный блог
Продвигайте свои услуги или личный бренд через интересные кейсы и статьи
Написать

Spark использует cookie-файлы. С их помощью мы улучшаем работу нашего сайта и ваше взаимодействие с ним.
