Сроки разработки ХАССП: честный график на 21 рабочий день

Реальный срок разработки ХАССП для типового объекта — 21 рабочий день. Это примерно месяц по календарю. И сразу оговорка, которая важнее самой цифры: 21 день получается при быстрой обратной связи со стороны заведения. Узкое место графика почти никогда не на стороне исполнителя — оно на стороне клиента.
Мнение автора может не совпадать с мнением редакции

Мы не можем описать процесс, который нам не показали. Не можем зафиксировать критический предел на охлаждении, если нам три дня не отвечают, какое у вас оборудование. Не можем подписать документ, пока собственник не согласовал состав рабочей группы. Каждый такой день сдвигает сдачу на день.


Около месяца от выезда на объект до сдачи комплекта — при условии, что заведение отвечает в течение дня

Почему нельзя назвать срок по телефону

Меня регулярно спрашивают: «Сколько по срокам?» — ещё до того, как я узнала, чем занимается предприятие. Отвечать на такой вопрос цифрой — значит обманывать.

Срок определяют четыре вещи:

• Количество технологических процессов. Кофейня с покупной выпечкой и цех полного цикла — это разный объём анализа рисков.

• Ширина ассортимента. Каждая позиция требует описания продукции, а фирменные блюда — ещё и ТТК.

• Состояние ПОПМ. Если базовых программ — уборки, дезинфекции, борьбы с вредителями, гигиены персонала — нет вообще, их надо выстраивать с нуля, и это отдельные дни.

• Количество площадок. Две кухни — это две системы, а не одна с заменой адреса.

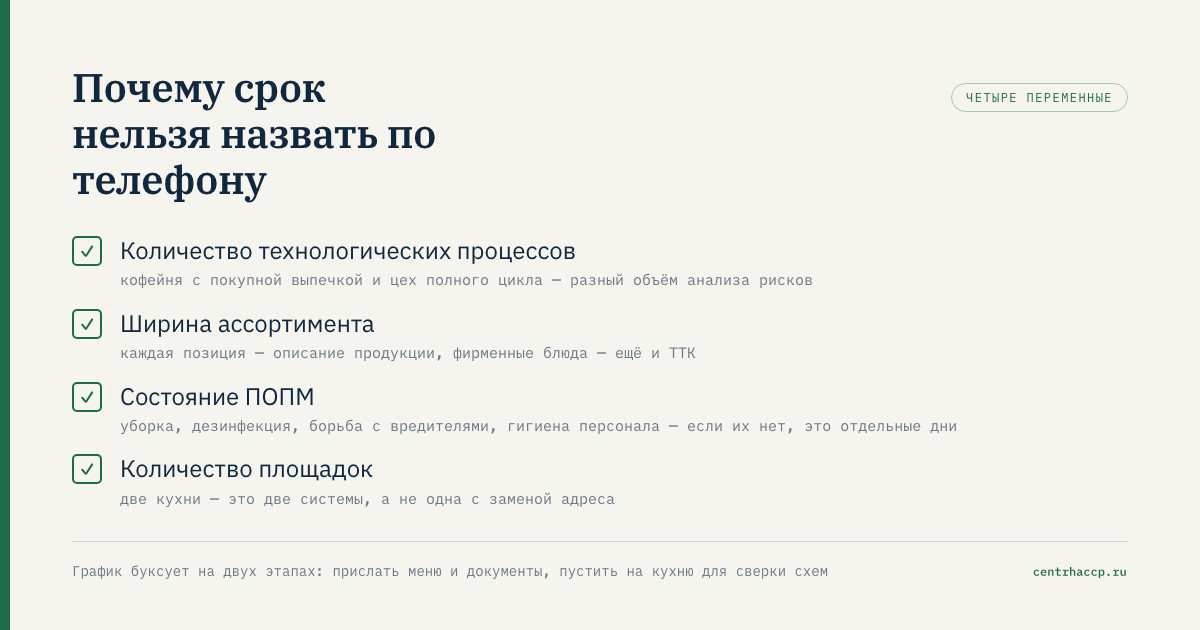

Четыре переменные, которые определяют срок. Ни одну из них не видно по телефону

Поэтому первый разговор всегда заканчивается выездом. Пока я не увидела кухню, любая названная цифра — угадывание.

График на 21 рабочий день

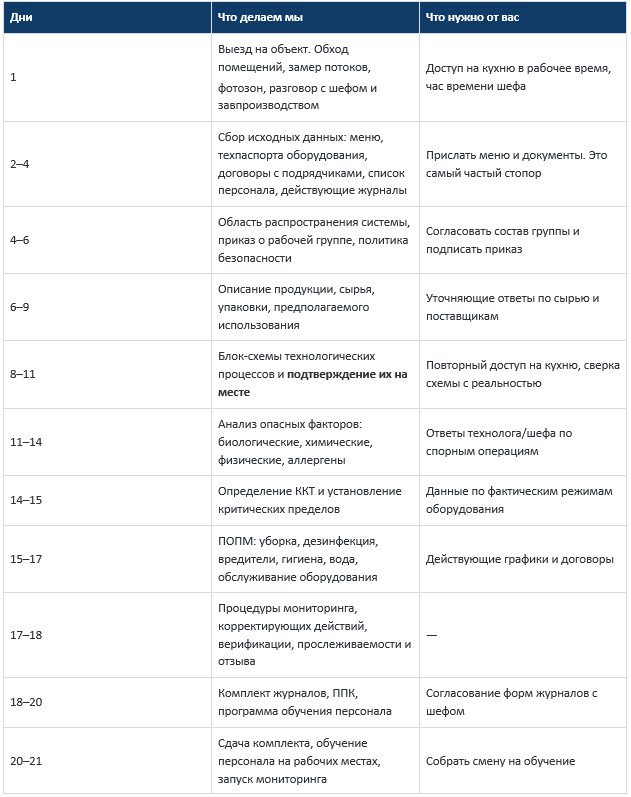

Разложу по этапам. То, что в правой колонке, — это то, что вы делаете сами и без чего этап не двигается.


Обратите внимание на два участка, которые чаще всего срывают график: дни 2–4 (прислать меню и документы) и дни 8–11 (подтверждение блок-схем на месте). Если на первом заведение тянет неделю, а на втором не пускает на кухню в удобное время — 21 день превращается в 35.

Что реально можно успеть за 7 дней

Отдельная ситуация: проверка уже назначена или предписание на столе, и месяца у вас нет.

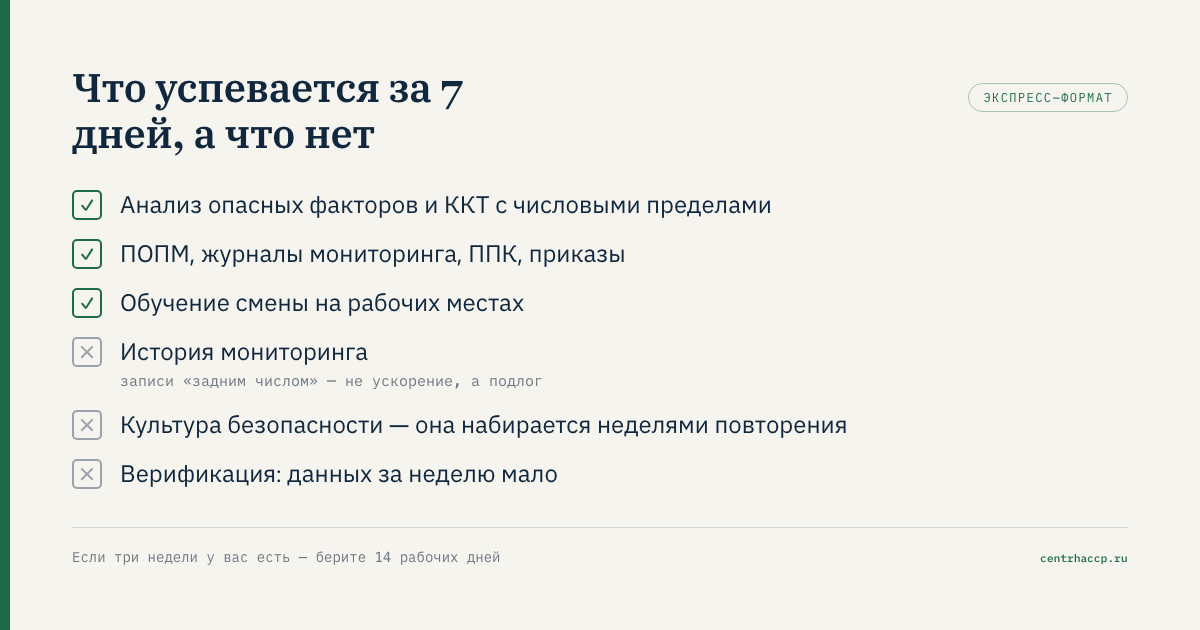

За 7 дней делается рабочий каркас системы. Это не сокращённая версия и не «ХАССП облегчённый» — это полноценный комплект по критическому периметру: анализ рисков, ККТ с пределами, ПОПМ, журналы, ППК, обучение смены.

Чего за 7 дней не получится, и я не буду делать вид, что получится:

• История мониторинга. Журнал, который ведётся с сегодняшнего дня, показывает записи с сегодняшнего дня. Нарисовать записи за три месяца назад — это не ускорение, это подлог, который инспектор видит по одному почерку и одной пасте.

• Культура безопасности. Чтобы повар автоматически брал термометр, а не «на глаз», нужны недели повторения. За семь дней он запомнит процедуру. Привычкой она станет позже.

• Верификация. Подтвердить, что система работает, можно только по накопленным данным. Данных за неделю мало.

Экспресс-формат закрывает соответствие и даёт управляемую кухню. Но если месяц у вас всё-таки есть — берите месяц. Результат будет глубже, и это тот случай, когда нам выгоднее сказать вам «не торопитесь».


За неделю строится рабочий каркас системы, но не история мониторинга

Почему быстро — не всегда дорого, а дёшево — не всегда быстро

Отдельно про предложения в духе «ХАССП за пару дней, дёшево, без выезда». Разработка без выезда на объект — это работа с шаблоном. Быстро, дёшево и бесполезно ровно в тот момент, когда инспектор начинает сверять блок-схему с вашей кухней.

Что позволяет сократить сроки:

1. Выезд на объект в первый же день. Половина информации собирается глазами за два часа обхода, а не перепиской на неделю.

2. Технолог, который понимает процесс. Я восемь лет была технологом кондитерского производства и знаю, где возникает риск в креме, а где его нет. Это экономит дни на согласованиях.

3. Готовые блоки ПОПМ, которые адаптируются под объект, а не пишутся с чистого листа. Адаптация — не копипаст: базовая структура общая, содержание всегда ваше.

Что стоит на другой чаше весов

Ст. 14.43 КоАП РФ, нарушение требований техрегламентов, для юрлиц:

ч. 1

Ситуация: Нарушение требований техрегламента

Санкция: 100 000 — 300 000 ₽

ч. 2

Ситуация: Причинён вред жизни/здоровью/имуществу либо создана угроза причинения вреда

Санкция: 300 000 — 600 000 ₽

ч. 3

Ситуация: Повтор нарушения по ч. 2

Санкция: 700 000 — 1 000 000 ₽ либо приостановление деятельности до 90 суток

Месяц работы против трёх месяцев простоя. Дальше считайте сами.

Две поправки к тому, что вы прочтёте в других статьях. Приостановка до 90 суток относится только к ч. 3 — к повтору по ч. 2, а не к первому нарушению. И ч. 2 срабатывает не только когда кто-то отравился: достаточно создания угрозы.

Один нюанс про ГОСТ, который экономит переделку

Если вы сейчас заказываете разработку, убедитесь, что подрядчик работает по ГОСТ Р 51705.1-2024. Редакция 2001 года заменена: приказ Росстандарта от 27.04.2024 № 564-ст, ввод в действие — 01.11.2024.

Значительная часть того, что продаётся сегодня как «типовой ХАССП», написана по старому стандарту: шаблоны не переписывали. По срокам это худший из возможных сценариев — получить пакет за пару недель, а через полгода делать его заново с нуля.

Частые вопросы

За сколько реально разрабатывают ХАССП?

Типовой объект — 21 рабочий день при быстрой обратной связи. Сложное производство с несколькими цехами — дольше. Экспресс-каркас при назначенной проверке — 7 дней.

Можно ли сделать ХАССП удалённо, без выезда?

Технически — да, и именно так делают шаблонные пакеты. Практически — блок-схемы должны быть подтверждены на месте, это требование методологии. Без выезда вы получите документ про чужое предприятие.

Что затягивает сроки чаще всего?

Отсутствие утверждённого меню, недоступность шефа для подтверждения схем и незакрытые ПОПМ. Все три — на стороне заведения.

Считается ли срок в календарных днях?

Мы считаем в рабочих. 21 рабочий день — это примерно месяц по календарю.

Что происходит после сдачи документов?

Система должна поддерживаться: мониторинг, корректирующие действия, верификация. Мы проводим бесплатный аудит через 3 месяца — именно чтобы проверить, что система не превратилась в папку на полке.

Если сроки горят — не тяните до последнего дня. Чем раньше мы увидим объект, тем больше вариантов.

Бесплатный предварительный выезд-аудит: приезжаем, смотрим кухню и документы, называем реальный срок и объём работ по вашему конкретному объекту. Без обязательств и без цифр, взятых с потолка.

Гарантии по работе: бесплатно устраним замечания, сопроводим при проверке, 12 месяцев отвечаем за ошибки в документации, через 3 месяца — бесплатный аудит системы.

Если проверка уже назначена — раздел «Экспресс-ХАССП».

Екатерина Курдаева, «Центр ХАССП», Нижний Новгород. НГТУ, биотехнология. 8 лет в пищевой безопасности, технолог кондитерского производства 2016–2024.

Материал носит информационный характер и не является юридическим заключением. Нормы приведены по состоянию на дату публикации.

0
В избр. Сохранено
Авторизуйтесь
Вход с паролем
Комментарии
Выбрать файл
Блог проекта
Расскажите историю о создании или развитии проекта, поиске команды, проблемах и решениях
Написать
Личный блог
Продвигайте свои услуги или личный бренд через интересные кейсы и статьи
Написать

Spark использует cookie-файлы. С их помощью мы улучшаем работу нашего сайта и ваше взаимодействие с ним.
