Крымэнерго подключение к электросетям, получение технических условий

Меня зовут Остапенко Ярослав Владимирович. Я юрист, член президиума Союза Адвокатов России и Ассоциации юристов России, эксперт по спорам с Крымэнерго, проблемами подключения занимаюсь с 2017 г.
В статье расскажу про процесс подключения от подачи заявки до иска в суд.

1. Подача заявки
Раньше для подачи заявки нужно было тащиться в местный отдел РЭСа, стоять в очереди и вручную заполнять заявку.

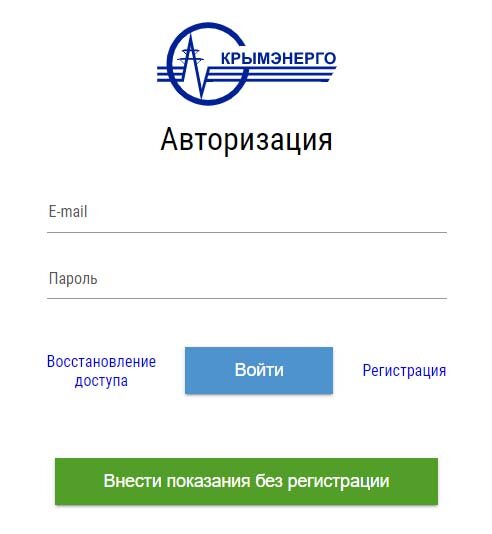

С 2020 г. подать заявку на техническое присоединение можно только онлайн через личный кабинет на сайте Крымэнерго.
Для подачи заявки нужно подготовить сканы следующих документов:
- Паспорт
- СНИЛС
- Выписка из ЕГРН на объект
- Список подключаемых устройств
- Ситуационный план земельного участка либо здания
При подаче заявки указываете желаемую мощность и напряжение, прилагаете сканы документов и отправляете заявку.
После чего ей присваивается статус «На рассмотрении».
В течении 1-5 дней сотрудники ГУПа проверяют правильность данных заявки и пакета документов.
Если все в порядке, то статус меняется на «Отправлен в работу».
Теперь у Крымэнерго срок на выдачу технических условий 15 дней, но в 90% этот срок нарушается и может затянуться до нескольких месяцев.
Чтобы такого не произошло я для своих клиентов уже на 10-й день направляю жалобу на затягивание сроков и в 90% ТУ выдают в срок.
Если у Вас возникают сложности с подачей заявки на тех. присоединение звоните
2. Получение технических условий

После успешного рассмотрения заявки в личном кабинете появляются следующие документы:
— условия типового договора
Это документ в котором даже нет фамилии заявителя. В нем указаны условия договора, ответственность сторон. Обратите внимание на последний пункт договора о том, что договор считает заключенным с момента оплаты

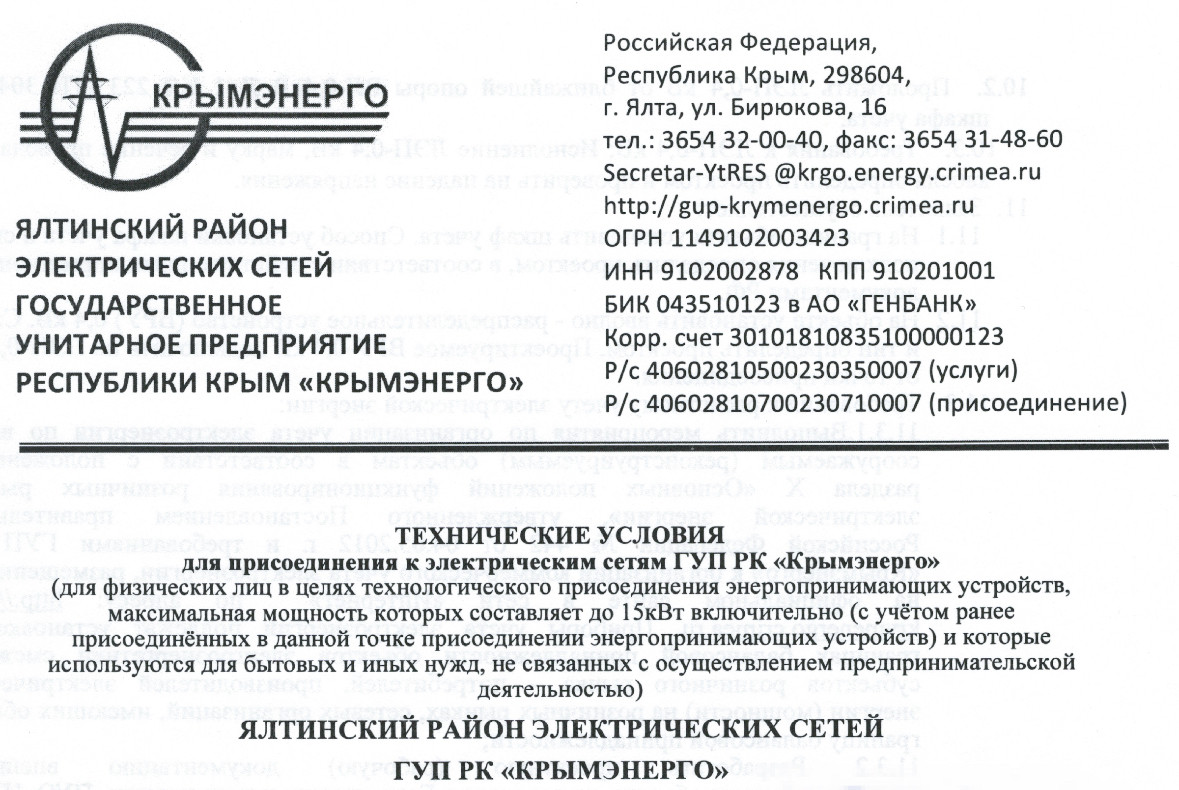

— технические условия (далее — ТУ)
Это основной документ, где есть фио заявителя, данные об объекте подключения. В нем определены обязанности заявители и сетевой организации по присоединению. При получении ТУ нужно проверить ФИО и кадастровый номер объекта недвижимостиВ ТУ определен срок подключения к сети: от 30 рабочих дней до 12 месяцев. Обычно этот срок составляет 6 месяцевТУ действительны 2 года, если 2 года прошло, а электричества еще не подключили — нужно подлить их
— счет на оплату
Документ где указаны реквизиты для оплаты услуг Крымэнерго и назначение платежа. Оплату нужно проводить от имени заявителя
Оплатить можно через кассу банка либо онлайн.
Дата заключения договора — это дата оплаты, поэтому платёжный документ нужно сохранить!
После оплаты в личном кабинете появится отметка о том, что оплата принята.
3. Ожидание подключения и выполнение ТУ со стороны Заявителя.
С момента оплаты начинает течь срок подключения, а значит сетевая организация должна приступить к работам.Вы в свою очередь также должны исполнить свою часть технических условий — установить трубостойку с вводно-распределительное устройство. Это обязанность указана в п. 11 Технических условий.

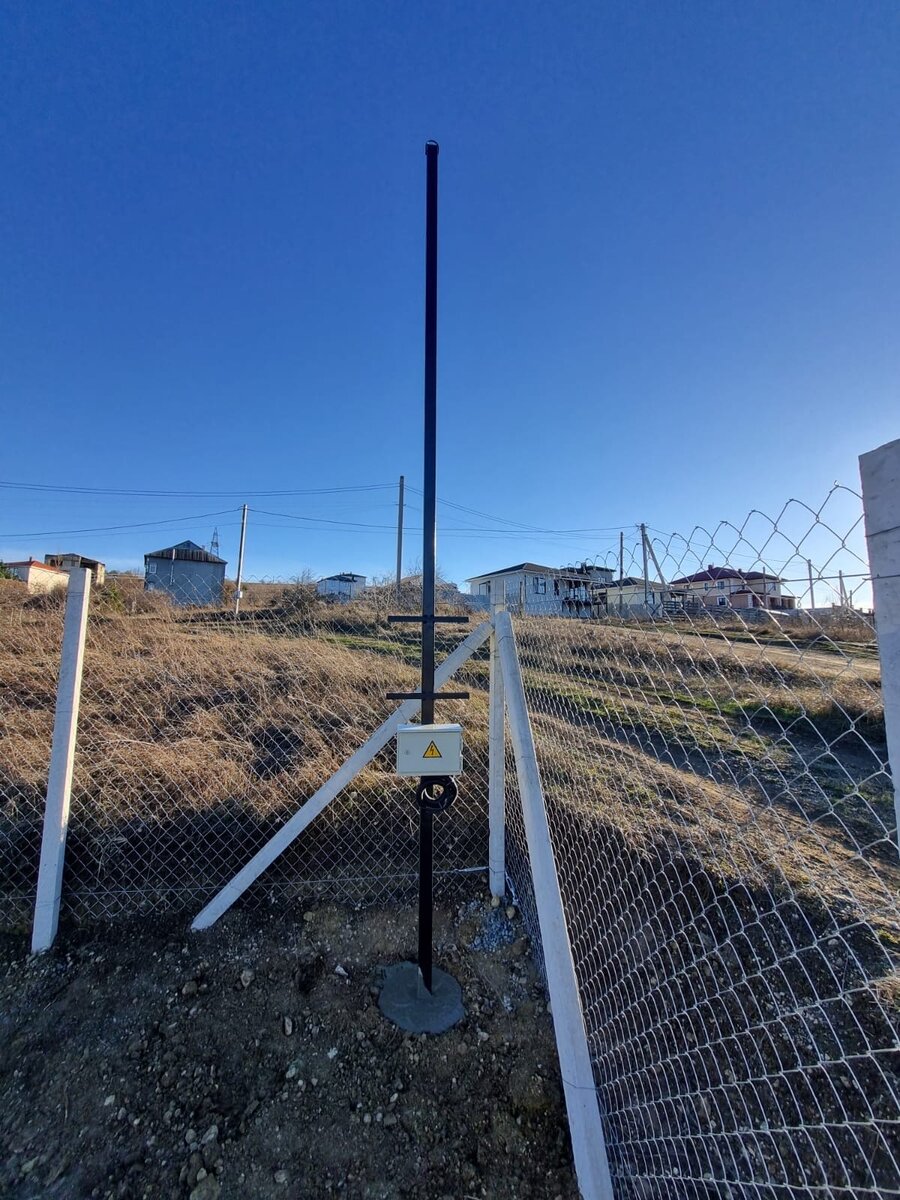

Вот пример установки ТУ в Симферопольском районе. У нас в штате есть квалифицированный электрик, который занимается установкой трубостоек. Мы работаем по всему Крыму. Если нужна помощь — звоните Если видите, что срок исполнения договора подходит к концу, а вашим вопросом никто не занимается нужно бить тревогу. Писать жалобы в Прокуратуру, МинТоп, ФАС и тд — бесполезно, в ответ Вы получите стандартные отписки. Ситуация в Крыму с подключениями к сети крайне тяжёлая, ко мне за помощью обращаются даже граждане с договорами, в которых просрочки от нескольких месяцев до нескольких лет. Самая «древний» договор был из Ялты. В 2017 году гражданин подал заявку, но на момент января 2024 года света как не было, так и нет. Мы сейчас продлили срок действия ТУ и подали иск в суд. Постараемся к лету уже добиться подключения. Причин этому много — от большой нагрузки и «безответственности» местных РЭС до коррупционной составляющей. В июне 2022 г. ФСБ вскрыла коррупционную схему в Алуштинском Крымэнерго, поэтому пользоваться «серыми» схемами настоятельно не рекомендую! Я с 2019 года защищаю права граждан на получение такого важного ресурса, как электрическая энергия, ведь Крымэнерго не выполняет социально важную функцию, от имени государства, — гарантированное право на достойное обеспечение электричеством. Единственный законный способ получить подключение в 2022 г. это судебный процесс, а именно обращение в суд с иском о понуждении исполнить обязательства по договору, взыскании компенсации морального вреда, штрафа, неустойки и судебных расходов. Более того за неисполнение решения суда предусмотрена уголовная ответственность по ст. 315 УК РФ. Согласно ч. 2 ст 315 УК РФ, злостное неисполнение служащим государственного или муниципального учреждения вступившего в законную силу решения суда или иного судебного акта, а равно воспрепятствование их исполнению — наказываются штрафом в размере до двухсот тысяч рублей или в размере заработной платы или иного дохода осужденного за период до восемнадцати месяцев, либо лишением права занимать определенные должности или заниматься определенной деятельностью на срок до пяти лет, либо обязательными работами на срок до четырехсот восьмидесяти часов, либо принудительными работами на срок до двух лет, либо арестом на срок до шести месяцев, либо лишением свободы на срок до двух лет. Это необязательный порядок перед обращением в суд, но подавая претензию, мы показываем, что действуем добросовестно 1) Обязать Крымэнерго подключить объект к сетям в течении 30 дней. 2) Взыскать в пользу истца компенсацию морального вреда. В моей практике максимальный размер морального вреда составлял 40 000 руб. 3) Взыскать в пользу истца неустойку по договору. Размер неустойки зависит от того сколько платили по договору 4) Взыскать в пользу истца штраф 50% от присужденной суммы Например суд взыскал компенсацию морального вреда 20 000 руб. и неустойку 10 000 руб, значит штраф будет 15 000 руб. ((20 000 + 10 000)/2) 5) Компенсацию трат на юриста Так как истец вынужден был обращаться в суд и нести убытки на услуги юриста, то согласно ст. 98 ГПК РФ эти расходы подлежат взысканию с Крымэнерго. 6) Неустойку на случай неисполнения решения суда. Чтобы мотивировать Крымэнерго в кратчайшие сроки исполнить решения суда мы просим взыскивать в пользу истца до 1 000 руб. в день за каждый день просрочки Все иски по спорам о подключении рассматриваются в Киевском районном суде Симферополя и неважно где находится ваш участок. По делу бывает от одного до трех заседаний. По результатам рассмотрения дела суд выносит решение, которое месяц вступает в законную силу. Около 50% выигранных дел в 2022 году Крымэнерго исполняет без обращения в ФССП, но если решение вступило в законную силу, а работы по подключению не ведутся — то тут нам помогут судебные приставы. Чтобы решения суда не было фикцией существует Федеральная служба судебных приставов, которая в случае неисполнения решения суда в принудительном порядке заставляет Крымэнерго исполнить обязательства по договору и контролирует процесс подключения. Обращаться в ФССП нужно после получения исполнительных листов из суда. Судебные приставы имеют рычаги влияния на организацию — от письменный объяснений главного инженера до возбуждения уголовного дела за неисполнения решения суда в отношении руководства ГУПа. Исполнительный лист — разновидность исполнительного документа, выдается судом после разрешения гражданского дела, когда есть необходимость принудительного исполнения судебного решения, вступившего в законную силу. Хотите быть в курсе всех тонкостей при работе с Крымэнерго — подписывайтесь на мой канал в телеграмме: https://t.me/krymenergo Если вашего вопроса нет в списке — напишите его в WhatsApp Технические условия, договор о тех. присоединении, квитанция об оплате по договору, документ подтверждающий право собственности на объект — Обычно около 3-х месяцев. Конкретный срок сказать невозможно — это зависит от загруженности судов и других обстоятельств Это не проблема! Значительная часть моих клиентов находится на материковой части России. Есть возможность заключения договора дистанционно. Все необходимые документы отправляются либо Почтой России либо СДЭКомЯ веду дело «под ключ», т.е. без вашего участия. От направления претензии до получения решения суда. Подключений много, всех сразу не подключат, поэтому в первую очередь подключают тех кто уже имеет решение суда Около 20% моих клиентов подключают уже после подачи иска, до даты первого судебного заседанияЕсли подключения относительно несложное, то есть вероятность, что Вам подключат до даты судебного заседания.Срок подключения зависит от объема работ. Если нужно ставить столбы, строить подстанцию, то Крымэнерго должны подготовить проект тех.задания по вашему объекту, согласовать его и начать процедуру поиска подрядчика. Крымэнерго обычно начинает готовить тех.задание только после обращения в суд.


Сначала обращаемся с претензией в Крымэнерго.

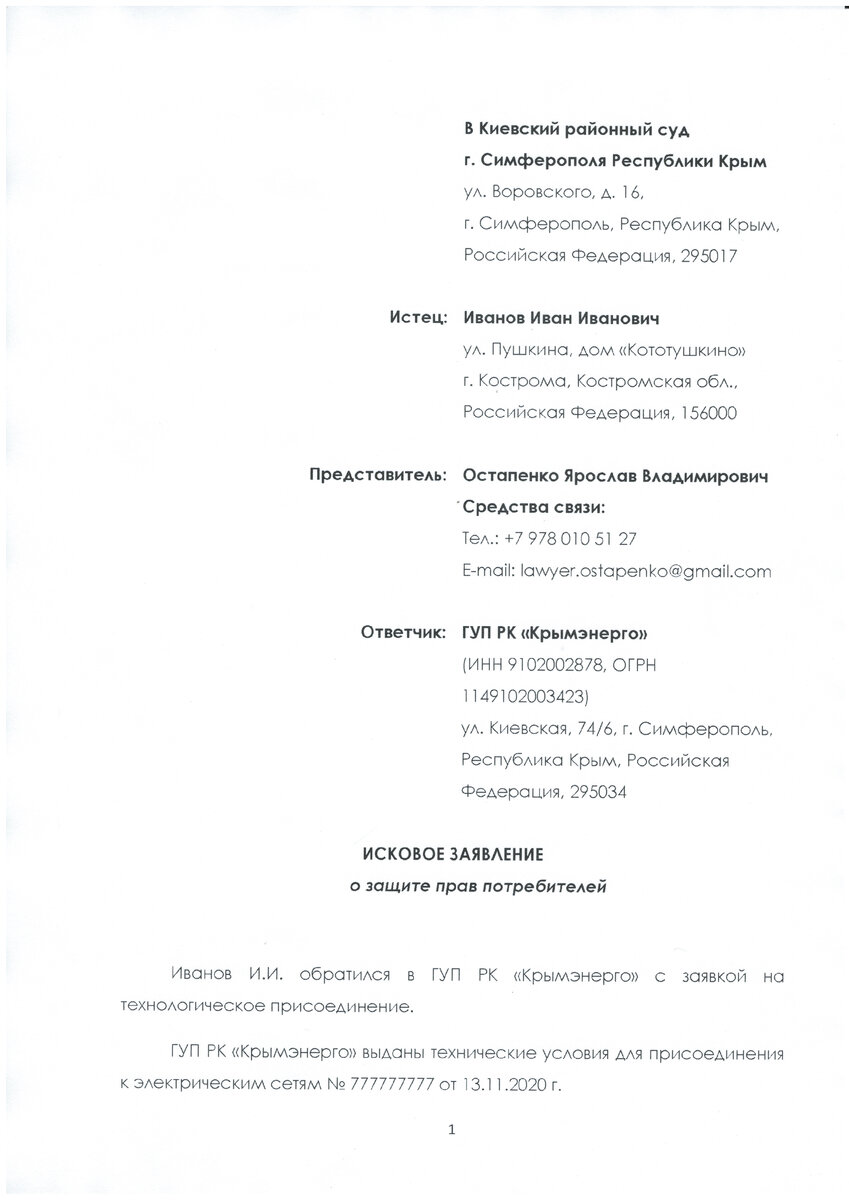

Подача искового заявления в суд.

В иске просим:
5. Исполнение решения суда

Ответы на часто задаваемые вопросы
Какие документы нужны для обращения в суд?
Как долго идет процесс с момента обращения в суд до получения решения?
Я нахожусь на материке, это проблема? Мне нужно будет ходить в суд?
А в какой срок после решения суда меня подключат?
